Etapas de uma Reforma: 10 Fases

Veja a ordem das etapas de uma reforma, o que conferir antes de fechar paredes e como coordenar piso, forro, pintura e montagens.

Por Lar Pontual Engenharia||17 min de leitura
Sala em reforma com parede sem pintura, eletroduto embutido em rasgo aberto e piso de base sem revestimento.
Sala em reforma com parede sem pintura, eletroduto embutido em rasgo aberto e piso de base sem revestimento.Portal da Reforma/Lar Pontual
Sumário de Navegação

Opções de leitura

Opções de leitura

A tomada que alimentará a nova mesa ainda está no lado errado da sala, mas o pintor já tem data marcada. Se o ponto mudar depois da pintura, a parede volta a receber corte, argamassa e poeira; resolver o caminho da instalação antes evita refazer o acabamento.

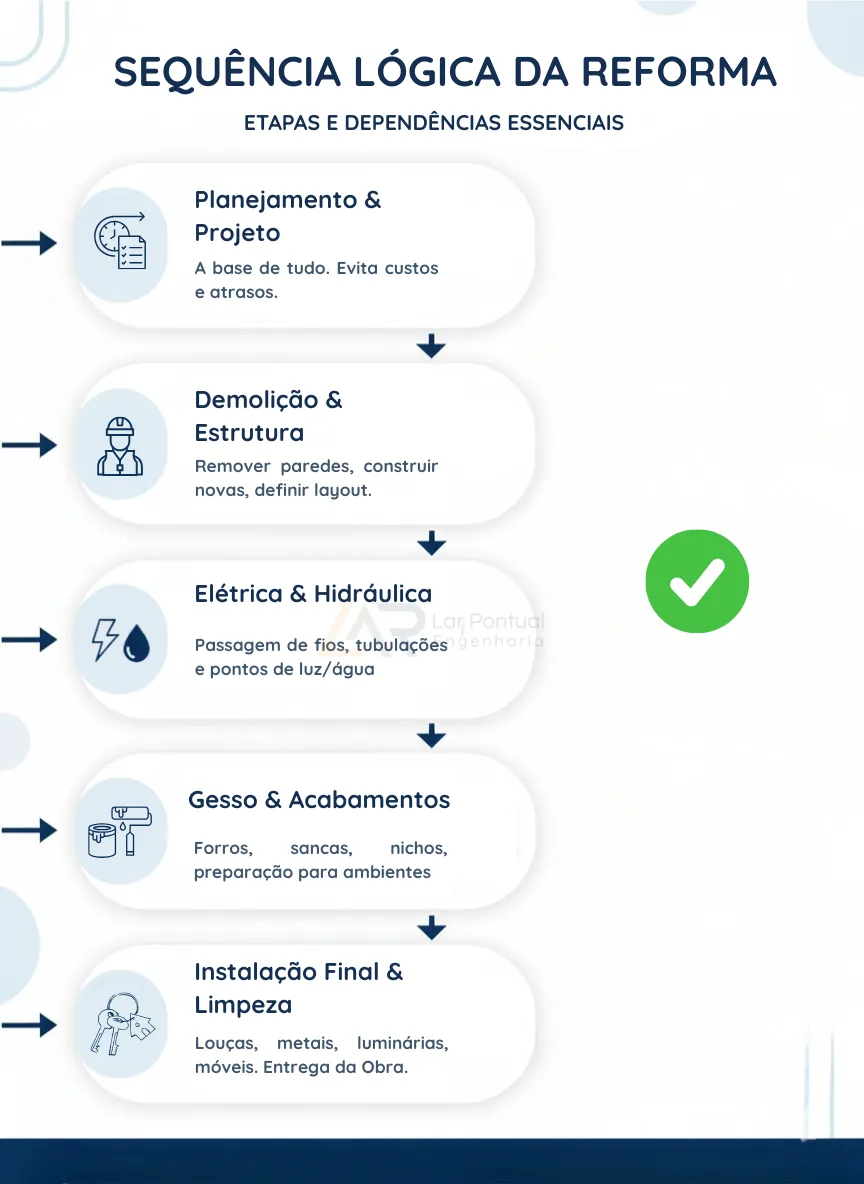

Etapas de uma reforma residencial: ordem de execução (Atualizada 2026)

FaseO que aconteceO que libera o avanço
1. Escopo e projetoDefinir mudanças, medidas, responsáveis e comprasServiços definidos e liberações obtidas
2. Proteção e remoçõesIsolar áreas preservadas e retirar o que será substituídoLocal seguro e bases acessíveis
3. Paredes e instalaçõesExecutar vedações e caminhos de elétrica, água e esgotoRedes conferidas antes de ocultar
4. Fechamentos e basesReparar rasgos, regularizar paredes e preparar pisosNíveis, resistência e secagem aceitos
5. ImpermeabilizaçãoTratar as áreas previstas no projetoCura, ensaio e correções concluídos
6. Forro e serviços no tetoConferir o que fica escondido e fechar o forroInstalações liberadas e acessos mantidos
7. RevestimentosAssentar paredes e pisos na ordem do sistemaBase pronta e liberação para uso
8. PinturaPreparar a superfície e aplicar o acabamentoSecagem e proteção para as montagens
9. Montagens e arrematesInstalar móveis, bancadas, louças, metais e acessóriosConjuntos fixados, vedados e testados
10. Limpeza e entregaLimpar, testar o uso e registrar pendênciasCorreções e documentos entregues
Sequência de referência para reforma de imóvel existente; o sistema escolhido define as dependências e as frentes de trabalho.Portal da Reforma/Lar Pontual

Essas dez fases organizam a obra, mas não obrigam toda equipe a trabalhar em fila única. A sequência acompanha o que cada serviço recebe e entrega: fechar uma parede antes de conferir o que fica dentro dela é como fechar a mala antes de separar o que vai levar.

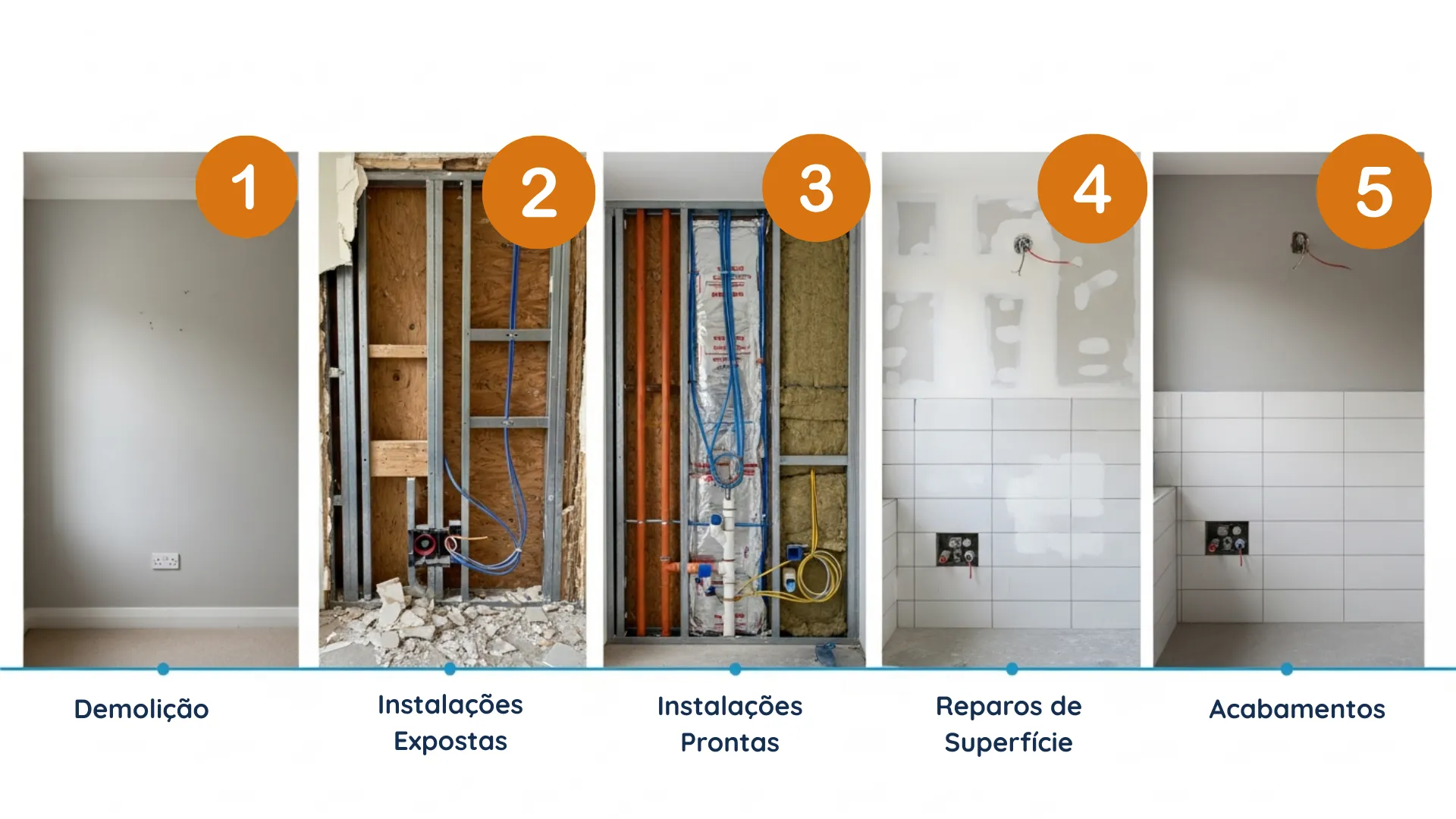

1. Por onde começar a reforma: escopo e projeto

A posição da mesa entra no desenho antes de alguém abrir a parede, porque ela define onde a tomada será usada. O mesmo raciocínio vale para a geladeira, o chuveiro e a bancada: escolher os equipamentos depois das instalações deixa pontos escondidos ou cabos atravessando passagens.

Liste o que fica, o que sai e o que muda em cada ambiente, com medidas do espaço e dos objetos escolhidos. Esse levantamento separa pintura simples de uma intervenção em paredes e redes, duas obras com exigências e custos muito diferentes.

Projeto, responsabilidade técnica e liberação

Na gestão das reformas em edificações (ABNT NBR 16280), o planejamento considera impactos nos sistemas existentes e as responsabilidades pela intervenção. Alterações em paredes ou instalações entram nessa análise; pintar uma superfície conservada não equivale a demolir uma vedação ou mudar uma rede.

Para os serviços técnicos previstos, contrate profissional habilitado e defina a responsabilidade por projeto e execução, com ART ou RRT das atividades contratadas. Em condomínio, entregue a documentação pertinente e obtenha a liberação antes de começar; regras municipais também entram na verificação do caso.

O plano de reforma residencial ajuda a organizar o documento, enquanto o escopo explica o que será contratado. Na proposta, registre fornecimentos, exclusões, critérios de medição e quem responde pela conferência entre uma fase e outra.

Curadoria Técnica Lar Pontual Engenharia

Ferramentas próprias de engenharia, escolhidas para este assunto.

A sequência da reforma liga cada serviço às condições que o próximo recebe. Conferir instalações antes do fechamento, medir os fornecimentos e registrar as liberações ajuda a coordenar a execução e o orçamento.

INDISPENSÁVEL
PlataformaLP
Demolição
Hidráulica
Acabamento
Desenvolvido por Lar Pontual Engenharia

Envie a Proposta da Obra no Mesmo Dia da Visita Técnica

Orçamento em EAP com BDI e cronograma com linha de base prontos em uma tarde, exportados em PDF com a marca do seu escritório.

Para profissionaisGrátis
IMPRESCINDÍVEL
ChatLP

Reforma de 60 m² com a família morando dentro: por onde começo?

Desenvolvido por Lar Pontual Engenharia

Assistente de IA para Planejamento de Obras

Crie listas de tarefas inteligentes baseadas no escopo do seu imóvel e saiba com que antecedência comprar louças, pisos e gesso.

PlanejamentoGrátis
IMPRESCINDÍVEL
Capa do Caderno Técnico Triângulo de Ferro da Reforma
Ver Caderno
EDITADO POR LAR PONTUAL ENGENHARIA

Triângulo de Ferro da Reforma: o Caderno Técnico deste assunto

Como equilibrar Prazo, Custo e Qualidade sem enlouquecer.

14 páginasR$ 29,90

2. Proteção, demolição e remoção de entulho

Antes da primeira retirada, proteja o caminho de entrada, os elevadores e as superfícies que permanecerão, escolhendo materiais que não danifiquem seus acabamentos. Proteger o piso apenas depois de transportar o entulho deixa o dano acontecer justamente no trajeto mais usado pela equipe.

As remoções seguem o projeto e a identificação das redes existentes, com desligamentos e isolamento feitos por quem responde pelos serviços. Uma parede não se torna liberada para demolição por ser fina ou soar oca; a avaliação verifica sua função e as instalações que a atravessam.

Como organizar a retirada de entulho

Combine acondicionamento, transporte interno, ponto de coleta e destinação permitida antes de começar a quebra, observando as regras do prédio e da cidade. A caçamba recebe o volume previsto e os resíduos aceitos pelo transportador; ela não resolve sozinha o trajeto entre o apartamento e a rua.

Depois da remoção, observe as bases expostas e registre danos ou vazamentos que estavam escondidos, antes de contratar o fechamento desses trechos. Se aparecer um problema fora do escopo, suspenda a frente afetada e ajuste a solução com o responsável, sem encobri-lo para manter a data da pintura.

3. Paredes, instalações elétricas e hidráulicas

Profissional registra o caminho do eletroduto embutido em uma parede ainda sem acabamento durante a reforma
O registro dos caminhos antecede o fechamento, mas não substitui os testes feitos pelo profissional responsável.Portal da Reforma/Lar Pontual

As novas divisões e as redes são coordenadas juntas, porque a posição de cada parede interfere no caminho dos pontos de uso. Em alvenaria, há trechos abertos que depois serão reparados; em paredes com chapas, parte da montagem ocorre antes do fechamento das faces.

Na sala da mesa, o eletricista confere a alimentação do novo ponto e executa o caminho previsto, sem presumir que qualquer circuito aceita mais aparelhos. Dimensionamento, aterramento e proteção entram no serviço elétrico; escolher a posição da tomada é apenas uma das decisões dessa etapa.

Testes das redes antes de fechar

As verificações ocorrem nos momentos em que cada sistema permite a inspeção, antes de ocultar conexões ou impedir o acesso aos trechos críticos. Na hidráulica, ensaio da rede de água e verificação do escoamento são operações diferentes; deixar água parada no banheiro não substitui esses testes.

Fotografe os caminhos com referências de posição e guarde os registros junto aos projetos atualizados, sem tratar a foto como aprovação técnica da instalação. O resultado da conferência é que libera o fechamento; um vazamento identificado agora ainda está acessível para correção.

O que conferir antes de ocultar

Alterações em estrutura, gás e instalações elétricas ficam com profissionais habilitados para o serviço. Não abra rasgos em vigas, pilares ou lajes nem energize pontos provisórios para experimentar aparelhos; o projeto e a verificação da rede orientam a execução.

4. Fechamento de rasgos e preparação do contrapiso

Sequência de três vistas da parede mostrando instalação embutida, reparo da superfície e tomada acabada
Conferir a rede enquanto ela está acessível evita reabrir a superfície já reparada e pintada.Portal da Reforma/Lar Pontual

O eletroduto fica embutido no caminho definido, e o reparo do reboco recompõe a parede depois da liberação da instalação. A tomada com acabamento entra em outro momento, quando o trabalho de argamassa e pintura não ameaça sujar ou danificar o mecanismo.

Com os registros da sala guardados, a equipe fecha o rasgo e prepara a superfície para receber o acabamento, respeitando os materiais empregados. Essa passagem entre equipes tem um responsável: a parede não entra na agenda do pintor só porque a tubulação desapareceu.

Nível do piso e caimento para o ralo

No piso, a preparação considera resistência, limpeza, umidade, altura final e encontros com portas e ambientes vizinhos, além da inclinação onde existe escoamento. O contrapiso de uma sala seca e a base com caimento de um box atendem funções diferentes e recebem detalhamento próprio.

A espessura resulta do sistema e da condição encontrada, sem uma faixa universal aplicada sobre qualquer laje ou camada antiga. Se o revestimento novo elevar o piso, confira antes as folhas das portas, as soleiras e os desníveis; depois da instalação, essas correções passam a envolver peças já prontas.

PlataformaLP

O Cliente Não Espera uma Semana pelo Orçamento

Quem responde primeiro com uma proposta bem apresentada sai na frente. Na PlataformaLP você monta orçamento em EAP com BDI e cronograma no mesmo fluxo e envia em PDF com a sua marca antes da concorrência.

PlataformaLP — Orçamento e Cronograma de Obras
Orçamento em árvore com BDI automático
Cronograma com predecessoras e linha de base
Exportação em PDF e Excel com a sua marca
Assistentes ChatLP e Economat dentro do editor

Acesso Instantâneo

Comece Grátis, Sem Instalação

Lar Pontual

5. Impermeabilização: cura e teste antes de revestir

O piso do banheiro parece pronto, mas o assentador ainda não recebeu a liberação para cobri-lo com cerâmica. O que falta é concluir a cura e o ensaio da camada que bloqueia a água; a aparência seca da superfície não comprova esse resultado.

A impermeabilização segue o projeto quanto às áreas tratadas, aos encontros com paredes, às passagens de tubos e aos ralos. Não existe uma única altura de subida que resolva todos esses locais, nem um produto intercambiável para qualquer base, movimentação ou exposição.

Cura do produto e teste de estanqueidade são diferentes

Primeiro se respeita o período indicado para o sistema ganhar suas condições de uso; depois se executa o ensaio previsto para verificar vazamentos. No teste com lâmina de água da execução de impermeabilização (ABNT NBR 9574), considere no mínimo 72 horas, após a cura e antes de cobrir o sistema, seguindo o procedimento técnico definido para o local.

Registre o início, o fim e o resultado do teste, com a verificação das áreas vizinhas quando houver acesso. Se surgir perda de água, a correção e a nova conferência antecedem o revestimento; manter a equipe parada por esse motivo é diferente de aguardar uma cura já programada.

6. Forro de gesso: o que vem antes do piso

Antes de fechar o teto, confira redes, suportes, pontos de iluminação e os acessos de manutenção que continuarão necessários depois da entrega. Esconder uma conexão ou um equipamento sem acesso transforma um conserto futuro em abertura do forro e retoque de pintura.

A estrutura e as chapas seguem o projeto do sistema, com o tratamento das juntas e os tempos de secagem previstos. A fase não se resume a instalar uma placa: conferir o espaço disponível e as interferências evita descobrir que uma luminária não cabe quando o teto já está fechado.

Forro antes de vinílico, laminado e madeira

Organize os trabalhos que geram pó, resíduos e umidade antes de instalar pisos sensíveis a essas condições, respeitando a liberação da base. Vinílico, laminado e madeira não entram como superfície de trabalho para corte de chapas, lixamento ou mistura de produtos.

Com cerâmica, a sequência entre teto e piso admite outras combinações de frentes, desde que haja proteção e acesso seguros para a equipe. O cronograma define essa escolha: nenhuma regra de “piso sempre antes do gesso” substitui a análise do material e do trabalho que ainda falta acima dele.

7. Revestimentos de parede e piso: ordem de assentamento

Antes de assentar, confira paginação, quantidade, lote, base e encontros com portas, ralos e peças que serão instaladas depois. Uma peça comprada pelo preço do metro quadrado ainda gera decisões de corte, junta e acabamento, que entram no trabalho e na lista de materiais.

Paredes e pisos são coordenados para proteger o que já estiver pronto e garantir os encontros previstos no projeto de execução. Em áreas molhadas, o assentamento começa com a impermeabilização liberada; furar ou arrancar uma peça depois desse trabalho também interfere na camada que está embaixo.

Rejunte e liberação para circulação

A liberação para rejuntar, caminhar, apoiar escadas ou montar móveis segue o produto e o sistema executado, sem confundir essas ações como um único prazo. Uma superfície que aceita passagem leve ainda não está necessariamente pronta para receber carga concentrada ou arraste de equipamentos.

Para o piso vinílico ou laminado, confira as condições de instalação e a umidade da base com o método do sistema. O vinílico colado usa adesivo próprio e preparação definida; argamassa de cerâmica ou uma indicação genérica de PVA não substituem esse conjunto.

8. Pintura das paredes antes das montagens finais

Preparação, aplicação e secagem entram no cronograma depois de resolver vazamentos e os trabalhos que voltariam a abrir a mesma superfície. Na sala, o ponto ao lado da mesa já foi conferido e o reparo ganhou condição de receber pintura, sem deixar uma mudança elétrica pendente.

O tratamento varia com a base encontrada: parede firme repintada não recebe automaticamente o mesmo preparo de reboco novo ou superfície com partes soltas. As demãos e os intervalos seguem a tinta e a condição de uso; aumentar a quantidade de produto não corrige um fundo que está se desprendendo.

Pintura antes da marcenaria e retoques depois

Conclua os trabalhos de maior sujeira e a pintura das superfícies que perderão acesso, combinando com o montador como proteger o acabamento durante a instalação. Móveis próximos das paredes escondem trechos que depois ficam difíceis de alcançar com rolo, lixa e proteção.

Depois da montagem, registre os pontos de retoque e a responsabilidade por danos, sem pressupor repintura completa em toda obra. Na proposta de pintura, diferencie a execução principal desse retorno e informe se correção de base e massa estão incluídas.

9. Bancadas, marcenaria, louças e arremates

O gabinete chegou, mas o recorte da pedra foi encomendado antes de a cuba e o apoio estarem definidos. A incompatibilidade nasceu na medição anterior, então a saída é conferir o conjunto antes da fabricação, em vez de improvisar cortes quando tudo chega à obra.

Móveis, pedras e esquadrias têm prazos externos que começam antes da montagem, mesmo quando a instalação ocorre perto da entrega do ambiente. A sequência dos apoios muda com a solução: há bancada apoiada no gabinete e há bancada com suportes próprios previstos no projeto.

Medição preliminar e medida final de fabricação

A primeira medição orienta o estudo e o orçamento preliminar; a liberação para fabricar usa as dimensões exigidas pelo fornecedor para aquele conjunto. Piso, revestimento, vãos, esquadro e posição dos equipamentos entram na conferência, com registro de quem aprovou a medida e os desenhos de produção.

Na sala, a montagem da mesa agora respeita o ponto executado e deixa a tomada acessível para conectar e retirar o plugue. Nos outros ambientes, a entrega das louças, dos metais e das luminárias segue a mesma lógica de montagem, vedação e teste, sem deixar esses itens soltos para o morador terminar.

ChatLP

Qual o próximo passo? Monte seu Plano de Obra com IA

Consulte nosso assistente para entender a ordem crítica de execução (ex: impermeabilizar antes de assentar o revestimento) e as exigências da norma NBR 16280 para aprovar a obra com o síndico.

Normas Técnicas NBR
Comparador de Orçamentos
Análise de Contratos

Acesso Instantâneo

Apoio Técnico ao Planejamento

Lar Pontual

10. Limpeza pós-obra, vistoria e entrega

Profissional abre uma porta de madeira sobre o piso cerâmico para conferir o movimento na entrega da reforma
A entrega inclui testar o uso: uma porta que raspa no piso registra uma pendência, mesmo com a pintura pronta.Portal da Reforma/Lar Pontual

A limpeza revela respingos, falhas de acabamento e marcas que a poeira escondia, mas os produtos usados respeitam cada superfície e seus limites. Não transforme uma mistura agressiva de limpeza em tentativa de corrigir rejunte, pedra ou vidro; combine o método com quem entrega o revestimento.

Na vistoria, abra portas e gavetas, confira os conjuntos instalados e registre o funcionamento dos pontos pelos responsáveis pelas redes. Somente acender uma lâmpada não comprova todas as verificações elétricas, assim como uma torneira funcionando não encerra a inspeção do escoamento e das vedações.

Checklist de entrega da reforma (Atualizada 2026)

ConjuntoO que conferir na entrega
InstalaçõesRegistros dos testes, identificação e funcionamento dos pontos
Portas, móveis e esquadriasMovimento, fixação, acesso e encontros com o piso
Revestimentos e pinturaIntegridade, juntas e acabamento das superfícies
Áreas molhadasRegistros dos ensaios, escoamento e vedações
DocumentaçãoAlterações executadas, instruções de uso, garantias e pendências
Registre localização, responsável e prazo de correção de cada pendência antes do encerramento dos serviços.Portal da Reforma/Lar Pontual

Feche a lista de correções com datas e responsáveis e guarde os registros da instalação que ficou escondida sob o acabamento. Esse material acompanha o uso do imóvel e ajuda a localizar o caminho de uma rede quando surgir uma manutenção.

Quanto tempo demora cada etapa da reforma?

O prazo reúne trabalho da equipe, esperas técnicas, liberações e fornecimentos, que nem sempre acontecem dentro do apartamento ou no mesmo horário. A metragem sozinha não informa quantas paredes serão abertas, quais redes mudarão ou quando o imóvel ficará disponível para a próxima equipe.

Para montar o cronograma de reforma, registre a duração de cada serviço e a condição necessária para iniciá-lo, incluindo compras e conferências. O teste mínimo de 72 horas da impermeabilização é uma espera identificável; ele não informa o prazo de cura de todos os produtos nem a duração da reforma inteira.

Quais serviços podem acontecer em paralelo?

Frentes em locais separados avançam juntas quando não disputam acesso, proteção ou a mesma base, e quando os recursos da equipe permitem. A fabricação de móveis fora da obra também acontece enquanto outras etapas seguem no imóvel, depois de liberadas as medidas necessárias.

Já o ponto da mesa e a pintura da mesma parede têm uma dependência direta, mesmo que exista outra sala livre para trabalhar. No planejamento da reforma, associe cada liberação a uma pessoa: o cronograma fica verificável quando alguém confirma que a próxima equipe já consegue executar seu trabalho.

Quanto custam os serviços de cada etapa em 2026?

Compare quantidades próprias de cada serviço, porque área de parede, área de piso e número de pontos são medidas diferentes na contratação. Os exemplos abaixo são serviços avulsos da Base Lar Pontual, com custo sem BDI; cada linha tem seu escopo e não forma um pacote de reforma.

Custos de serviços nas etapas da reforma (Atualizada 2026)

Serviço e quantidade do exemploCusto do exemploEscopo e exclusões principais
Demolição de parede, 10 m²R$ 1.250 a R$ 1.780Vedação com reboco, ensacamento e retirada até a caçamba; sem aluguel da caçamba ou demolição estrutural
Remoção de piso, 20 m²R$ 1.160 a R$ 1.690Piso e argamassa até o contrapiso, com retirada até a caçamba; sem demolir ou regularizar a base
Ponto de tomada, 2 unidadesR$ 350 a R$ 535Circuito existente, até cerca de 3 m por ponto e linha popular; sem rasgos, fechamento ou circuito novo
Ponto de água fria, 2 unidadesR$ 335 a R$ 515PVC 25 mm, até cerca de 4 m por ponto, conexões e teste; sem rasgos, fechamento, registros ou metais
Contrapiso, 20 m²R$ 1.460 a R$ 2.160Aderido, cerca de 3 cm, com ponte de aderência; sem caimento de ralo, manta acústica ou demolição
Impermeabilização de box, 10 m² tratadosR$ 930 a R$ 1.480Argamassa polimérica em três demãos e reforços; sem regularização, teste de 72 horas ou proteção mecânica
Forro de drywall, 20 m²R$ 1.760 a R$ 2.450Liso, chapa standard e juntas; sem tabica, sancas, alçapão, recortes ou chapa resistente à umidade
Assentamento de porcelanato, 20 m²R$ 2.010 a R$ 3.100Peças até 80 × 80 cm, argamassa, niveladores e rejunte; sem o porcelanato, contrapiso ou rodapé
Pintura interna, 50 m² de superfícieR$ 1.380 a R$ 2.070Selador e duas demãos standard em base preparada; sem massa, correção de trincas ou tinta premium
Limpeza pós-obra, 70 m² de pisoR$ 785 a R$ 1.180Pisos, revestimentos, louças, vidros e esquadrias; sem entulho, polimento ou fachada
Custo sem BDI da Base Lar Pontual, entre PE e AC, data-base outubro de 2026. Quantidades e escopos indicados por linha.Portal da Reforma/Base Lar Pontual

Não some essas linhas como se fossem serviços de um mesmo apartamento: as quantidades ilustram contratações diferentes e as exclusões continuam fora dos custos. Uma reforma completa ainda considera projetos, proteções, descarte, fornecimentos e outros trabalhos que entram no levantamento real; o orçamento de obra registra essas parcelas separadamente.

Perguntas frequentes sobre etapas de reforma

Reforma por etapas ou reforma completa: o que sai mais em conta?

Uma frente contínua evita repetir mobilização e proteção, mas o custo final muda com o escopo e as condições de uso do imóvel. Fazer por ambientes distribui os gastos no tempo; compare propostas com as mesmas entregas e inclua as montagens provisórias e as voltas da equipe.

Por onde começar a reforma da casa morando nela?

Comece separando circulação, acesso aos serviços e os ambientes que continuarão em uso, com o responsável pelo planejamento da obra. Poeira, ruído e desligamentos interferem na rotina; se o trabalho impedir uso seguro de cozinha, banheiro ou saída, programe outra acomodação para esse período.

Qual a ordem certa para reformar banheiro e cozinha?

Nos dois ambientes, as redes e as bases são resolvidas antes de serem cobertas, e as áreas previstas recebem impermeabilização e ensaio. Depois entram revestimentos e montagens, com a sequência de bancada e gabinete definida pelos apoios e pelas medidas finais; os detalhes estão nos guias de banheiro e cozinha.

Preciso acompanhar a reforma todos os dias?

O acompanhamento diário da execução fica definido na contratação, com responsável, registros e momentos de aprovação das entregas entre equipes. Você participa das decisões de escopo, materiais e mudanças; uma visita ocasional não substitui a condução técnica nem a liberação de um serviço antes de ocultá-lo.

Toda reforma tem as dez etapas?

Não, uma pintura em superfície conservada não cria demolição ou impermeabilização onde esses serviços não fazem parte do escopo. As dez fases organizam uma intervenção ampla; escolha os trabalhos necessários e preserve suas dependências, sem contratar uma etapa apenas para preencher a lista.

Organize a próxima entrega antes de chamar a equipe

Na sala pronta, a mesa encontra a tomada acessível, a parede permanece acabada e os registros mostram o caminho que ficou escondido. O resultado começou na escolha da posição e passou pela instalação, conferência e preparação da base, antes de o pintor entrar.

Transforme essa sequência em serviços com quantidades, responsáveis e condições de início, acompanhando as mudanças junto ao orçamento ao longo da obra. Na PlataformaLP, organize o planejamento e os registros do trabalho para que a próxima contratação tenha uma entrega clara a conferir.

Gostou? Compartilhe este guia

WhatsAppFacebookX
Lar Pontual Engenharia

Lar Pontual Engenharia

Editora do Portal da ReformaCREA-SP 2504590

A Lar Pontual Engenharia é especializada em reformas residenciais, com foco em consultoria, elaboração de projetos e gerenciamento de obras na capital paulista. Fundada em 2020, a empresa soma um portfólio de mais de 200 consultorias e 30 obras realizadas. Entre 2024 e 2025, sua excelência foi ratificada pelo mercado com os prêmios Quality Brasil, Águia Americana Master e Líder.

Continue Lendo

Custos e Orçamento

Tabela de Preço do Reboco por m² 2026: R$ 57 a R$ 88

Tabela de Preço do Reboco por m² 2026: R$ 57 a R$ 88

Custos e Orçamento · 2 de novembro de 2026 · 12 min de leitura

Preço do reboco por m² em 2026: R$ 57 a R$ 88 (material + mão de obra). Veja valores só da mão de obra (R$ 45 a R$ 77/m²), fachada e traço para 20 a 200 m².
