O cronograma inicial de 60 dias estendeu para cinco meses e o custo aumentou 35% porque a compra dos pisos e a demolição começaram sem projeto executivo compatibilizado.
Planejar uma reforma residencial exige definir a sequência construtiva correta (demolição, infraestrutura pesada, impermeabilização, fechamentos e acabamentos) e reservar margem financeira para contingências.
- Custo médio por metro quadrado em 2026: R$ 800 a R$ 3.500/m² em São Paulo
- Reserva de contingência recomendada: 15% a 20% do orçamento global
- Divisão típica do orçamento: 50% a 55% materiais e 45% a 50% mão de obra
- Documentação obrigatória em condomínios: Plano de Reforma com ART/RRT (NBR 16.280)
Planejamento Científico: O Caminho Crítico da Obra
Em gestão de projetos de engenharia civil, o Método do Caminho Crítico (CPM — Critical Path Method) representa a sequência contínua de tarefas interdependentes que determina a duração total mínima da obra. Se qualquer atividade pertencente ao caminho crítico atrasar um único dia, a data de entrega final de toda a reforma será postergada exatamente na mesma proporção.
Compreender a diferença prática entre tarefas com folga temporal (como a escolha de papéis de parede ou a compra de luminárias secundárias) e tarefas críticas (como a cura da impermeabilização ou a aprovação de plantas na prefeitura e condomínio) é a competência que separa um canteiro organizado de uma obra caótica.
Matriz de Interdependência e Caminho Crítico da Reforma
O que é o Método do Caminho Crítico (CPM)
O método CPM mapeia todas as atividades da reforma em uma rede lógica de predecessoras e sucessoras. Em uma residência, não é possível assentar porcelanato antes de impermeabilizar o contrapiso do box; da mesma forma, não se pode aplicar massa corrida nas paredes enquanto a fiação elétrica não tiver sido passada pelos conduítes.
Ao identificar o caminho crítico, o gestor da obra sabe exatamente em quais atividades não pode haver nenhuma tolerância a atrasos, concentrando os esforços de fiscalização diária nesses pontos neurálgicos.
Interdependência entre Etapas Construtivas
A interdependência entre serviços é o maior gerador de custos extras quando negligenciada. Por exemplo: se a equipe de hidráulica atrasa a instalação dos tubos de água fria em 3 dias, a equipe de pedreiros não pode fechar os rasgos na parede. Isso atrasa o início do gesseiro, que por sua vez impede a entrada do pintor, gerando um efeito dominó de ociosidade no canteiro.
Na engenharia profissional, calculam-se as chamadas folgas livres (tempo que uma atividade pode atrasar sem impactar a seguinte) e folgas totais (tempo que pode atrasar sem impactar o prazo final da reforma).
Como Identificar Gargalos Antes do Início dos Serviços
Os principais gargalos em reformas residenciais concentram-se em três áreas: tempo de cura de materiais cimentícios, prazos de fabricação de itens sob medida e autorizações burocráticas condominiais. Para mitigar esses riscos:
- Agende testes normatizados: Programe os 3 dias obrigatórios do teste de estanqueidade da impermeabilização no cronograma antes de comprar a argamassa colante.
- Monitore a logística de elevadores: Em edifícios de apartamentos em São Paulo, o transporte de entulho e materiais pesados costuma ser restrito a horários específicos (geralmente das 9h às 16h), reduzindo a produtividade diária em até 25%.
- Valide projetos com antecedência: Qualquer alteração de ponto elétrico ou hidráulico feita após o fechamento do gesso custa até 4 vezes mais caro do que quando planejada na prancheta.
Curadoria Técnica Lar Pontual Engenharia
Ferramentas próprias de engenharia, escolhidas para este assunto.A experiência da Lar Pontual em reformas residenciais mostra que o planejamento em etapas estruturadas reduz atrasos e retrabalho. Definir escopo, cronograma e desembolso antes de iniciar a demolição protege seu capital.
Envie a Proposta da Obra no Mesmo Dia da Visita Técnica
Orçamento em EAP com BDI e cronograma com linha de base prontos em uma tarde, exportados em PDF com a marca do seu escritório.
Reforma de 60 m² com a família morando dentro: por onde começo?
Assistente de IA para Planejamento de Obras
Crie listas de tarefas inteligentes baseadas no escopo do seu imóvel e saiba com que antecedência comprar louças, pisos e gesso.

Triângulo de Ferro da Reforma: o Caderno Técnico deste assunto
Como equilibrar Prazo, Custo e Qualidade sem enlouquecer.
Matriz de Lead Times: Prazos de Suprimentos e Compras
O maior erro cometido por proprietários que buscam aprender como planejar uma reforma residencial é confundir o prazo de compra na loja com a disponibilidade real do material na obra. O conceito de Lead Time abrange todo o intervalo de tempo decorrido desde a emissão do pedido, passando pelo período de fabricação na indústria, transporte rodoviário, conferência no canteiro e eventual substituição de peças avariadas.
Comprar materiais de acabamento em cima da hora paralisa frentes de trabalho especializadas, gerando o pagamento de diárias improdutivas para profissionais que ficam impedidos de executar o serviço.
Matriz de Lead Times: Prazos de Fabricação e Entrega de Materiais
Por que o Prazo da Loja Não É o Prazo da Obra
Quando um fornecedor promete a entrega de um porcelanato em 10 dias úteis, esse prazo refere-se apenas ao despacho logístico até o endereço de entrega. No entanto, no canteiro de obras real, são necessários processos adicionais que tomam tempo precioso:
- Conferência minuciosa de tonalidade e lote: Revestimentos cerâmicos de lotes diferentes apresentam variações perceptíveis de cor e calibre milimétrico.
- Armazenamento e subida vertical: Em condomínios residenciais com elevadores sociais e de serviço compartilhados, subir 100 m² de piso (cerca de 2 toneladas de carga) pode demandar 2 dias inteiros de trabalho braçal.
- Margem de segurança para avarias: É praxe técnica adquirir entre 10% e 15% a mais de revestimentos para compensar perdas de corte em rodapés, paginações diagonais e peças quebradas no transporte.
Matriz de Compras Antecipadas por Etapa
Para manter o canteiro em operação contínua sem sobrecarregar o espaço físico com excesso de estoque, estruture as compras em 3 ondas programadas:
- Onda 1 (Semana -4 a -2 antes do início): Marcenaria planejada, pisos importados ou especiais, esquadrias sob medida e ar-condicionado.
- Onda 2 (Semana 1 a 2 de obra): Bancadas de pedra, louças sanitárias, metais, cubas, forro de gesso e portas internas de madeira.
- Onda 3 (Semana 4 a 6 de obra): Tintas, luminárias, espelhos de tomada, fechaduras e acessórios decorativos finais.
Alocação Orçamentária: Onde o Dinheiro Deve Estar
Manter o controle financeiro de uma reforma exige uma distribuição percentual rigorosa dos recursos disponíveis. Um dos maiores pesadelos de quem reforma é gastar 80% do dinheiro nas fases iniciais e estruturais e chegar ao momento dos acabamentos — onde o valor estético do imóvel realmente se concretiza — sem verba para comprar tintas de qualidade, marcenaria ou louças sanitárias adequadas.
Abaixo apresentamos a regra de alocação de mercado validada em centenas de obras residenciais gerenciadas pela engenharia da Lar Pontual:
Alocação Orçamentária Recomendada para Reforma Residencial
- Mão de Obra Especializada38,0%
- Acabamentos e Revestimentos27,0%
- Reserva Técnica de Imprevistos20,0%
- Materiais Básicos e Infraestrutura15,0%
Divisão Percentual Recomendada por Categoria
A mão de obra especializada representa a maior fatia do orçamento (35% a 40%) porque é o fator determinante da durabilidade e precisão do acabamento. Tentar baratear a contratação de profissionais é o caminho mais rápido para perder materiais nobres em assentamentos tortos, vazamentos embutidos e pinturas manchadas.
Os materiais de acabamento consomem entre 25% e 30% do montante global, enquanto a infraestrutura bruta (cimento, areia, tubulações e conduítes) responde por 15% a 20% do investimento.
A Regra dos 20% para Reserva Técnica de Imprevistos
A reserva técnica de 20% é obrigatória e nunca deve ser comprometida na fase de contratação inicial. Em qualquer reforma — principalmente em imóveis com mais de 15 anos —, a demolição revela patologias invisíveis aos olhos:
- Prumadas de ferro galvanizado corroídas que precisam ser substituídas por PVC ou PPR.
- Fiação elétrica antiga de tecido ou sem condutor de proteção (terra) incompatível com a norma NBR 5410.
- Desníveis severos na laje de concreto que exigem contrapiso reforçado com argamassa autonivelante.
- Falta de impermeabilização original no rodapé de alvenarias que provoca umidade ascendente.
Se o seu orçamento total disponível é de R$ 100.000, contrate serviços e materiais somando no máximo R$ 80.000, mantendo R$ 20.000 intactos em aplicação líquida para cobrir essas ocorrências inevitáveis.
Como Controlar o Fluxo de Caixa Semanal
Para evitar desembolsos desordenados, vincule todos os pagamentos de mão de obra a medições físicas de serviços concluídos e aprovados. Nunca pague por diárias antecipadas ou por estimativas abstratas de tempo.
Estruture um cronograma físico-financeiro dividindo as parcelas em entregas parciais: 20% na conclusão da demolição, 25% no término da infraestrutura bruta, 30% após o assentamento dos revestimentos cerâmicos e 25% somente após a vistoria final de entrega e testes de todas as instalações.

O Cliente Não Espera uma Semana pelo Orçamento
Quem responde primeiro com uma proposta bem apresentada sai na frente. Na PlataformaLP você monta orçamento em EAP com BDI e cronograma no mesmo fluxo e envia em PDF com a sua marca antes da concorrência.

Quanto Custa uma Reforma Residencial por Etapa em 2026
Os valores de investimento em reformas residenciais variam conforme o padrão de acabamento escolhido, a complexidade estrutural das intervenções e o estado de conservação prévio da edificação.
Para orientar o seu planejamento com dados concretos de mercado em 2026, consolidamos os custos médios referenciais por metro quadrado praticados na cidade de São Paulo/SP, fundamentados em índices da construção civil (CUB/SINAPI) e laudos de obra executados pela Lar Pontual:
Estimativa de Custo por Metro Quadrado em São Paulo (Atualizada 2026)
Estimativa de Custo Médio por Metro Quadrado em São Paulo
Em termos práticos, uma reforma completa de padrão médio em um apartamento de 70 m² em São Paulo exige um investimento global entre R$ 105.000 e R$ 196.000 (incluindo mão de obra, materiais brutos, revestimentos, gesso e bancadas).
Ambientes molhados concentram a maior densidade de custo por metro quadrado: reformar um banheiro completo de 4 m² custa tipicamente entre R$ 12.000 e R$ 25.000, enquanto uma cozinha de 8 m² com bancadas de quartzo e novas instalações varia entre R$ 18.000 e R$ 42.000 (sem considerar eletrodomésticos).
Custos Ocultos que Desequilibram o Planejamento Financeiro
Além dos materiais e da mão de obra direta, existem despesas indiretas indispensáveis que devem constar no seu fluxo de caixa:
- Caçambas de entulho estacionárias: Em São Paulo, cada caçamba de 4 m³ legalizada custa entre R$ 350 e R$ 550. Uma reforma média consome de 4 a 8 caçambas.
- Proteção de áreas comuns e do piso: Papelão ondulado, plástico bolha, filme stretch e gesso de proteção para proteger pisos existentes e elevadores custam entre R$ 800 e R$ 1.800.
- Taxas de condomínio e vistoria: Alguns edifícios cobram taxas de uso de elevador para obras ou exigem caução temporária de garantia.
- Fretes fracionados: Comprar materiais em dezenas de lojas pequenas gera custos acumulados de entrega que podem ultrapassar R$ 2.000.

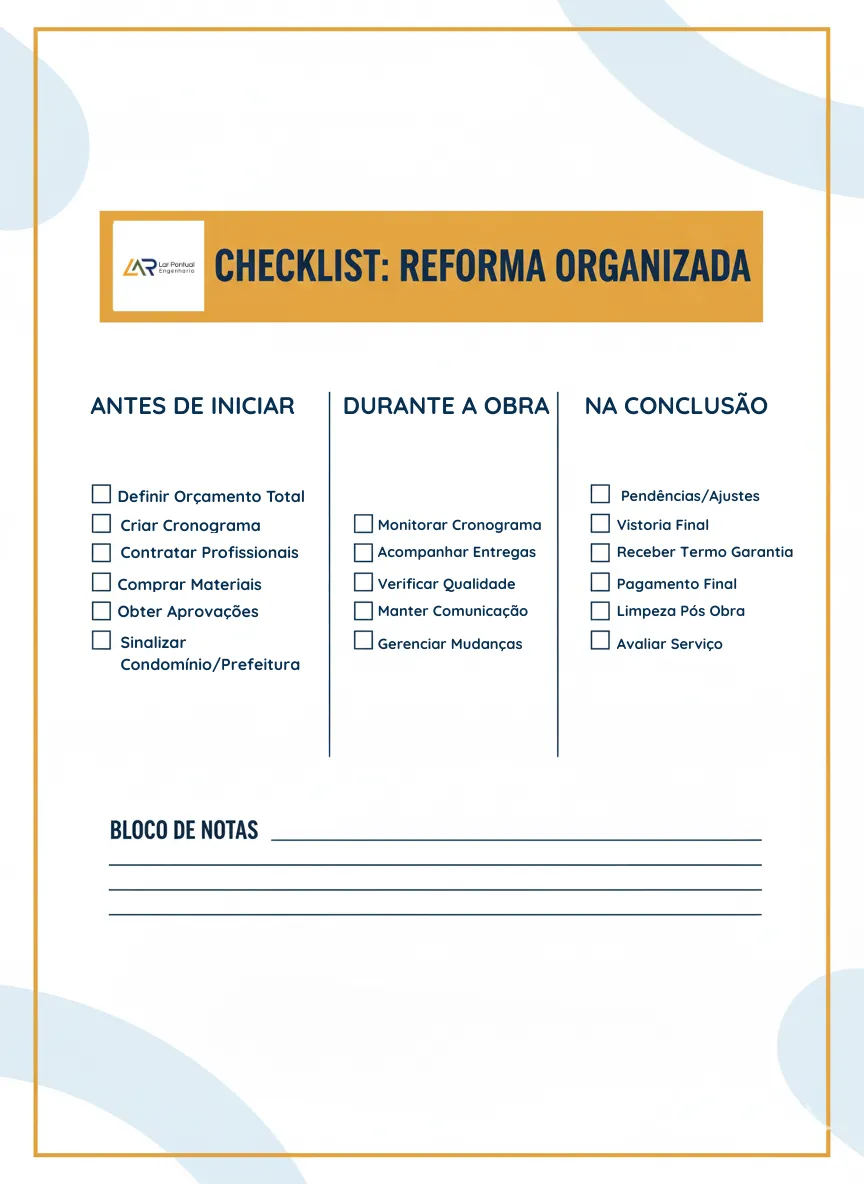

Checklist de Planejamento de Reforma Residencial

Antes de iniciar qualquer atividade de campo, a equipe de engenharia executa um checklist estruturado de diagnóstico predial para garantir que nenhuma variável crítica seja esquecida.
Vistoria Inicial e Levantamento de Estado Existente
O levantamento métrico e técnico do imóvel existente deve verificar:
- Quadro de Distribuição de Luz e Força (QDLF): Capacidade do disjuntor geral (monofásico, bifásico ou trifásico), estado dos barramentos e presença de condutor de aterramento e Dispositivo DR (IDR).
- Pressão e vazão hidráulica: Medição da pressão estática nos pontos de chuveiro e torneiras (m.c.a.) para definir a necessidade de pressurizadores ou redutores de vazão.
- Caimento dos ralos: Teste de escoamento com água colorida para verificar se há empoçamento em banheiros, lavanderias e sacadas.
- Esquadrias e caixilhos: Estado das borrachas de vedação, fechos, roldanas e estanqueidade contra chuvas torrenciais com vento.
Definição de Escopo Fechado e Priorização por Ambiente
Crie uma Estrutura Analítica do Projeto (EAP) dividida por cômodos. Liste cada serviço de forma granular:
- Banheiro Social: Demolição de azulejos até a alvenaria, impermeabilização de piso e paredes até 2,10m no box, troca de tubulação para PVC soldável de 25mm, assentamento de porcelanato 60x120cm, forro de gesso acartonado com 3 spots LED, bancada em granito São Gabriel com cuba de embutir e nicho esculpido.
- Cozinha Integrada: Demolição de meia parede para bancada americana, reforço de viga com laudo técnico, novos circuitos elétricos exclusivos para forno (20A) e cooktop de indução (32A), novo ponto de gás encanado e revestimento em metrô white.
Gestão Visual e Quadro Kanban no Canteiro
A gestão visual no próprio canteiro de obras transforma a dinâmica dos prestadores de serviço. Fixe um quadro Kanban em uma parede visível dividido em 3 colunas simples:
- A Fazer (Backlog semanal): Tarefas com materiais 100% entregues na obra prontas para início.
- Em Execução (WIP): Atividades que estão sendo trabalhadas no dia. Limite a quantidade de serviços simultâneos para não espalhar poeira e entulho por todo o imóvel.
- Concluído e Aprovado: Serviços finalizados que já passaram pela conferência técnica de prumo, nível, esquadro e funcionamento hidráulico.
Checklist de Documentação Técnica e Norma NBR 16280
Em condomínios residenciais verticais e horizontais no Brasil, a realização de qualquer obra de reforma é regida estritamente pela norma técnica NBR 16280 da ABNT (Associação Brasileira de Normas Técnicas). Essa norma foi criada para proteger a segurança estrutural das edificações e transferir a responsabilidade técnica das intervenções para profissionais legalmente habilitados.
Reformar sem atender aos requisitos da NBR 16280 sujeita o proprietário ao embargo imediato da obra pelo síndico, aplicação de multas condominiais pesadas e responsabilização civil e criminal em caso de danos a terceiros ou ao patrimônio coletivo.
O que Exige a Norma NBR 16280 da ABNT
A norma determina que qualquer modificação que altere as características originais do apartamento deve ser precedida de um Plano de Reforma detalhado, acompanhado da respectiva responsabilidade técnica profissional. As intervenções que exigem ART ou RRT incluem:
- Abertura ou fechamento de vãos em paredes de alvenaria.
- Alteração ou instalação de novos circuitos elétricos e aumento de carga.
- Modificação de tubulações de água fria, esgoto, gás e prumadas coletivas.
- Remoção ou substituição de revestimentos de piso que utilizem marteletes ou ferramentas de impacto.
- Instalação de ar-condicionado e fechamento de sacadas com vidro.
- Impermeabilização de áreas molhadas e lajes.
Documentos Obrigatórios para Aprovação com o Síndico
Para protocolar o pedido de autorização de obra junto à administração do condomínio, organize a seguinte pasta documental:
- Plano de Reforma Descritivo: Documento técnico assinado pelo engenheiro ou arquiteto contendo escopo completo, métodos construtivos, descarte de entulho e cronograma.
- ART (Anotação de Responsabilidade Técnica) ou RRT (Registro de Responsabilidade Técnica): Emitida junto ao CREA ou CAU, devidamente quitada pelo profissional responsável.
- Projetos Executivos de Engenharia: Plantas de demolição/construção, layout elétrico e diagrama de cargas.
- Termo de Compromisso e Responsabilidade: Assinado pelo proprietário da unidade, comprometendo-se a respeitar o regimento interno, horários de ruído e regras de segurança.
- Lista de Prestadores de Serviço: Relação com nome completo, RG, CPF e empresa de todos os operários que acessarão o edifício.
Diferenças entre ART de Engenheiro e RRT de Arquiteto
Tanto a ART (emitida por Engenheiro Civil registrado no CREA) quanto o RRT (emitido por Arquiteto e Urbanista registrado no CAU) possuem validade jurídica plena para a aprovação de reformas perante condomínios e prefeituras.
No entanto, quando a reforma envolve intervenções com remoção de elementos de concreto armado, análise de reforço de lajes, acréscimo de sobrecargas elevadas (como banheiras de hidromassagem ou pisos de granito maciço) ou alteração de prumadas estruturais, a legislação profissional atribui competência privativa a engenheiros civis especializados em cálculo estrutural.
IA Pro: Prompts Avançados para Planejamento de Obras
A inteligência artificial tornou-se uma ferramenta de produtividade indispensável para acelerar o planejamento de reformas residenciais. Embora não substitua a vistoria física de um engenheiro civil nem assine documentos de responsabilidade técnica, a IA atua com excelência na estruturação de checklists, comparação técnica de insumos e detecção de riscos operacionais.
Utilize os prompts profissionais abaixo, desenvolvidos pela equipe de tecnologia da Lar Pontual, para organizar o planejamento do seu projeto:
1. Prompt para Análise de Riscos e Vícios Ocultos
"Atue como um Engenheiro Civil especialista em Gestão de Obras residenciais. Liste 10 riscos operacionais e patologias ocultas comuns na reforma completa de um apartamento de 85 m² construído na década de 1980 em São Paulo. Para cada risco identificado, forneça: a causa provável, o impacto no cronograma, a ação preventiva recomendada e os testes de diagnóstico que devem ser feitos antes da demolição."
2. Prompt para Estimativa de Quantitativos e Pré-Orçamento
"Atue como um orçamentista de obras residenciais sênior. Crie uma tabela detalhada de estimativa quantitativa de materiais para reformar um banheiro de 5 m² de área de piso e 22 m² de paredes revestidas em porcelanato 80x80cm, com forro de gesso acartonado e bancada de 1,20m. Inclua consumo estimado de argamassa colante AC3 (kg), rejunte epóxi (kg), fita veda-rosca, tubos de PVC soldável de 25mm e 50mm, cabos flexíveis de 4mm² e 2,5mm², disjuntor de 32A e impermeabilizante polimérico bi-componente com demãos recomendadas."
3. Prompt para Comparativo Técnico de Materiais
"Compare piso porcelanato acetinado retificado versus piso vinílico colado LVT em uma reforma de apartamento de 70 m². Avalie os seguintes critérios técnicos: espessura total do sistema, necessidade de corte de portas de madeira existentes, tempo de cura e nivelamento do contrapiso, desempenho acústico contra ruído de impacto segundo a NBR 15575 e custo médio de mão de obra de assentamento em 2026."
Limitações da Inteligência Artificial na Construção Civil
É fundamental manter o discernimento sobre as fronteiras de atuação da inteligência artificial no canteiro de obras:
- A IA não mede o imóvel real: Variações milimétricas de esquadro e prumo só podem ser verificadas com trena a laser, nível óptico e esquadro metálico in loco.
- A IA alucina dados estruturais: Nunca utilize modelos de linguagem para dimensionar espessura de vigas, bitolas de cabos elétricos principais ou para decidir se uma parede pode ser demolida sem risco de desabamento.
- A IA não possui responsabilidade civil: Nenhum algoritmo responde judicialmente por sinistros de obra; a segurança do seu patrimônio depende de projetos assinados por engenheiros legalmente habilitados.

Qual o próximo passo? Monte seu Plano de Obra com IA
Consulte nosso assistente para entender a ordem crítica de execução (ex: impermeabilizar antes de assentar o revestimento) e as exigências da norma NBR 16280 para aprovar a obra com o síndico.

5 Erros Críticos no Planejamento de Reforma e Como Evitar
Ao longo de mais de uma década gerenciando obras residenciais, identificamos os 5 erros mais recorrentes que destroem o orçamento e o cronograma de proprietários desavisados:
1. Iniciar a Demolição Sem Projetos Executivos Fechados
Começar a quebrar paredes antes de finalizar os projetos de hidráulica, elétrica e layout é a principal causa de retrabalho na construção civil. Quando a demolição é feita às cegas, a equipe frequentemente danifica tubulações que não deveriam ser mexidas, corta conduítes ativos do condomínio e gera despesas imprevistas de reconstrução.
Como evitar: Não permita a entrada de marteletes no canteiro até que todas as plantas executivas estejam impressas, cotadas e assinadas pelo responsável técnico e pelo proprietário.
2. Contratar Mão de Obra Apenas pelo Menor Preço
A proposta comercial que custa 40% a menos que a média do mercado quase invariavelmente resulta em abandono de obra, atrasos crônicos e acabamentos defeituosos. Profissionais desqualificados desperdiçam insumos caros (como porcelanatos nobres cortados de forma errada) e executam instalações elétricas e impermeabilizações sem estanqueidade que exigirão quebra-quebra corretivo em poucos meses.
Como evitar: Exija portfólio de obras recentes concluídas, visite canteiros em andamento, cheque referências de clientes anteriores e exija contrato com cronograma de pagamentos atrelado a metas físicas.
3. Alterar o Escopo no Meio da Execução
Mudar o modelo da bancada, reposicionar pontos de tomada ou decidir trocar o piso quando a obra já está na fase de pintura gera um efeito cascata destrutivo no cronograma e no orçamento. Cada alteração tardia de escopo custa até 5 vezes mais caro do que quando planejada na fase de projeto.
Como evitar: Congele o escopo executivo antes do início dos serviços. Se uma alteração for absolutamente indispensável, formalize um aditivo contratual com cálculo explícito do novo custo e do acréscimo de dias no prazo final.
4. Desconsiderar as Regras e Horários do Condomínio
Muitos planejamentos ignoram que condomínios residenciais possuem regulamentos estritos de convivência: proibição de barulho aos sábados, domingos e feriados; horários restritos para uso de marteletes (geralmente das 10h às 16h com pausa para almoço); e limites de vagas para caçambas na via pública.
Como evitar: Obtenha uma cópia atualizada do Regimento Interno do condomínio antes de montar o cronograma. Calcule a produtividade da equipe considerando semanas úteis de 40 horas líquidas de trabalho real.
5. Não Alinhar o Cronograma Físico ao Financeiro
Ficar sem recursos na metade da obra é uma situação crítica que força a paralisação do canteiro. Materiais expostos ao tempo se degradam, operários migram para outras obras e a retomada dos serviços custa caro.
Como evitar: Elabore uma curva físico-financeira que vincule as datas de pagamento às entregas semanais dos serviços, mantendo um colchão financeiro de liquidez imediata para compras de insumos críticos.
Passo a Passo Sequencial: As 7 Fases da Obra Residencial

Para transformar o planejamento teórico em uma execução eficiente, siga rigorosamente a sequência cronológica das 7 fases construtivas padronizadas pela engenharia da Lar Pontual:
Fase 1: Diagnóstico Técnico e Levantamento Métrico
A primeira fase consiste na vistoria minuciosa do imóvel existente. O engenheiro responsável realiza a conferência das dimensões reais com trena a laser, verifica prumo e esquadro das alvenarias, mapeia os circuitos do quadro elétrico existente, testa a pressão hidráulica e inspeciona o estado das lajes, contrapisos e caixilhos de janela.
Nesta etapa são definidos os limites estruturais do imóvel e identificadas as restrições que nortearão o desenvolvimento dos projetos executivos.
Fase 2: Projetos Executivos, ART e Aprovação Legal
Com as medições validadas, desenvolvem-se os projetos de arquitetura, layout de paginação de pisos, luminotécnica, diagrama unifilar elétrico e detalhamento de pontos hidráulicos.
O engenheiro emite a ART junto ao CREA, elabora o Plano de Reforma conforme a NBR 16280 e protocola a documentação junto à administração do condomínio e órgãos municipais pertinentes.
Fase 3: Orçamento Discriminado e Compras de Lead Time Longo
Com os projetos aprovados, elabora-se o orçamento detalhado em Estrutura Analítica de Projeto (EAP) com cotação de insumos e equalização de propostas de prestadores.
Imediatamente após a assinatura dos contratos, emite-se a compra dos materiais com longo prazo de fabricação (marcenaria sob medida, revestimentos especiais, esquadrias e bancadas de pedra) para sincronizar as entregas com o cronograma físico.
Fase 4: Demolição e Descarte Correto de Entulho
Antes de iniciar a quebra, realiza-se o isolamento das áreas comuns do condomínio e a proteção de janelas e tubulações existentes. Os registros de água e disjuntores são desligados por segurança.
A equipe executa a demolição controlada de paredes, remoção de pisos antigos e retirada de entulho com ensacamento padronizado e transporte imediato para caçambas estacionárias licenciadas.
Fase 5: Infraestrutura Bruta (Elétrica, Hidráulica e Gesso)
Após a limpeza do canteiro, executam-se os rasgos em alvenaria e a passagem de novas tubulações de água fria, esgoto, gás e infraestrutura de ar-condicionado. Em paralelo, instalam-se os eletrodutos, caixas de passagem e fiação flexível normatizada.
Monta-se a estrutura metálica de forro de gesso acartonado (drywall), executando os recortes para luminárias embutidas e caixas de som antes da regularização do teto.
Fase 6: Impermeabilização e Revestimentos Molhados
Aplica-se argamassa polimérica impermeabilizante bicomponente em 3 demãos cruzadas em todas as áreas molhadas (box de chuveiro, pisos de banheiro, lavanderia e sacada), subindo 20 cm nos rodapés e 2,10 m na área de banho. Realiza-se o teste de estanqueidade de 72 horas com lâmina d'água cheia.
Após a aprovação do teste, realiza-se o assentamento de pisos e azulejos de porcelanato utilizando argamassa colante adequada (AC3 para grandes formatos) e niveladores de piso com cunhas plásticas.
Fase 7: Acabamentos Finais, Marcenaria, Pintura e Entrega
A última fase reúne os serviços finos que conferem a estética definitiva ao imóvel: emassamento e lixamento de paredes com pintura acrílica acetinada, montagem dos módulos de marcenaria planejada, fixação de bancadas de pedra com instalação de cubas e torneiras, colocação de espelhos de tomadas e luminárias LED.
Finaliza-se com a limpeza técnica pós-obra (remoção de respingos de tinta e resíduos de rejunte) e a vistoria minuciosa de entrega com checklist de funcionamento de todas as portas, gavetas, registros e circuitos elétricos.
FAQ — Perguntas Frequentes sobre Planejamento de Reforma
1. Quanto tempo antes da obra devo começar o planejamento?
Para reformas parciais (como reforma de um banheiro ou cozinha), o planejamento técnico deve começar entre 3 e 4 semanas antes da data prevista para o início dos trabalhos. Para reformas completas de apartamentos ou casas inteiras, o período ideal de planejamento prévio varia de 6 a 8 semanas. Esse intervalo é necessário para elaboração dos projetos executivos, emissão de ART/RRT, aprovação condominial e compra de materiais com lead time elevado (como marcenaria e pisos especiais).
2. Como planejar reforma de apartamento antigo com mais de 30 anos?
Em apartamentos antigos construídos nas décadas de 1970 ou 1980, o planejamento deve priorizar a modernização completa da infraestrutura oculta antes de qualquer investimento estético. É indispensável prever a substituição integral de prumadas de ferro galvanizado por tubos modernos de PVC ou PPR, troca de toda a fiação rígida antiga por cabos flexíveis antichama com novo quadro de disjuntores e dispositivo DR, além de aumentar a reserva técnica de imprevistos para 25% do orçamento global.
3. Qual a ordem correta dos serviços em uma reforma residencial?
A sequência construtiva normatizada pela engenharia civil segue 7 passos fundamentais: 1) Diagnóstico e Projetos Executivos; 2) Documentação Legal e ART; 3) Demolição e Limpeza; 4) Infraestrutura Bruta (Hidráulica, Elétrica e Gesso); 5) Impermeabilização com teste de 72h; 6) Assentamento de Revestimentos e Bancadas; 7) Pintura, Marcenaria, Instalação de Metais/Luminárias e Limpeza Final. Inverter essa ordem gera retrabalho e perdas financeiras.
4. Como planejar uma reforma residencial gastando pouco?
Para economizar sem comprometer a qualidade estrutural: mantenha os pontos de água, esgoto e gás nas posições originais para evitar rasgos em alvenaria e quebra de contrapiso; priorize a pintura sobre azulejos existentes em áreas secas; selecione porcelanatos de linhas clássicas nacionais em grandes formatos padrão (ex: 80x80cm ou 60x120cm); compre materiais básicos em atacados da construção; e concentre as compras em poucos fornecedores para negociar descontos de frete.
5. O que não pode faltar no plano de reforma NBR 16280?
O Plano de Reforma exigido pela norma NBR 16280 deve conter obrigatoriamente: o detalhamento descritivo de todas as intervenções que serão realizadas no imóvel; cronograma estimado com datas de início e término das fases ruidosas; identificação completa do responsável técnico legalmente habilitado (Engenheiro ou Arquiteto); cópia da ART ou RRT quitada; procedimentos adotados para descarte correto de entulho; e a relação nominal de todos os funcionários com documento de identificação.
6. Como evitar que a reforma atrase por falta de materiais?
Para blindar o cronograma contra desabastecimento: monte uma matriz de lead times identificando os prazos de fabricação de cada item; encomende marcenaria planejada, esquadrias sob medida e revestimentos importados entre 45 e 60 dias antes da data prevista de assentamento; exija prazos de entrega contratuais por escrito dos fornecedores; e adquira uma margem de segurança de 10% a 15% a mais em pisos e azulejos para cobrir perdas e recortes.
Conclusão: Planejamento Estratégico e Sucesso da Obra
Planejar uma reforma residencial com sucesso não é fruto de sorte ou improviso, mas sim do alinhamento entre disciplina de gestão, projetos de engenharia consistentes e controle financeiro preventivo. Ao dominar o caminho crítico da obra, antecipar compras com base na matriz de lead times e respeitar a sequência lógica das 7 fases construtivas, você elimina surpresas e transforma sua reforma em uma experiência tranquila e previsível.
Se você é engenheiro civil, arquiteto ou gestor de reformas e busca estruturar propostas comerciais completas com EAP discriminada, composição de BDI automático e cronogramas encadeados com linha de base para encantar seus clientes, conheça a PlataformaLP.
