Traço de Concreto 2026: Proporções de 15 a 30 MPa (Guia)

Guia completo de traço de concreto: proporções em latas de 18 L por saco de cimento para 15 a 30 MPa, lajes, pilares, vigas e fundações, slump test e custos 2026.

Por Lar Pontual Engenharia||14 min de leitura

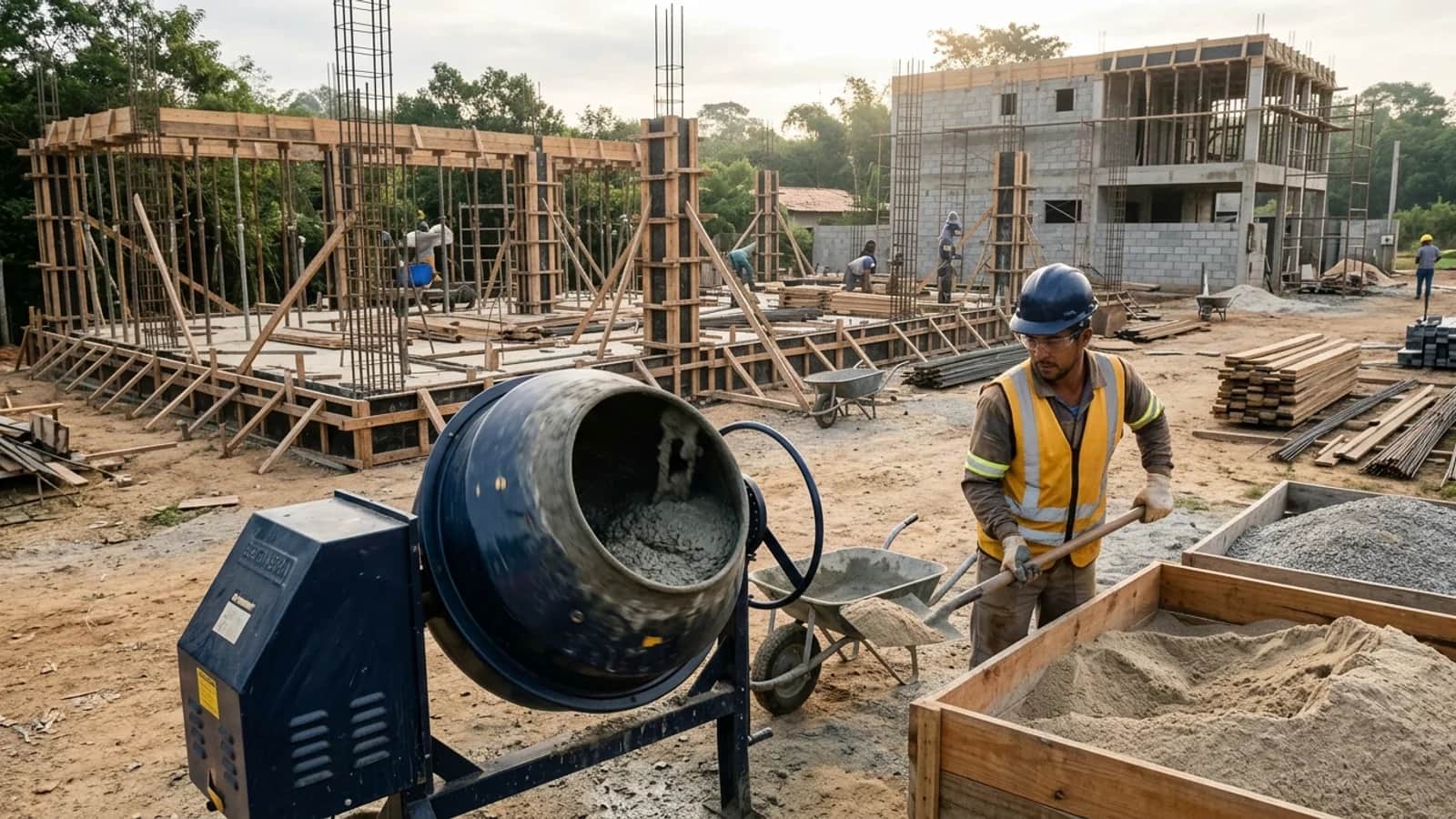

Operário qualificado dosando agregados em betoneira elétrica no canteiro de obras para produção de concreto estrutural.
Operário qualificado dosando agregados em betoneira elétrica no canteiro de obras para produção de concreto estrutural.Portal da Reforma/Lar Pontual
Sumário de Navegação

A concretagem da laje de 60 m² estava agendada para sábado de manhã, a betoneira alugada e os quatro ajudantes no canteiro. Aí o mestre de obras avisa que a areia entregue é fina demais e que fazer o traço estrutural com ela vai trincar o teto inteiro.

A paralisação repentina evitou um desastre estrutural. Fazer concreto em obra não é misturar areia, brita e cimento até dar cor cinza: cada elemento exige uma resistência específica à compressão (fck), medida em megapascals (MPa), e proporções exatas de agregados e água de amassamento.

  • Pilares, vigas e lajes (25 MPa): 1 saco (50 kg) : 4 latas de areia : 5,5 de brita 1 : 1,5 de água
  • Fundações e sapatas (20 MPa): 1 saco : 4,5 latas de areia : 6 de brita 1 : 1,7 de água
  • Pisos e calçadas (15 MPa): 1 saco : 5,5 latas de areia : 6,5 de brita 1 : 2 de água
  • Lastro de concreto magro (10 MPa): 1 saco : 7 latas de areia : 8,5 de brita : 2,2 de água
  • Custo por m³ virado em obra: R$ 380 a R$ 520/m³ em insumos básicos em 2026

O que é traço de concreto e como calcular a proporção correta por MPa?

O traço de concreto é a proporção quantitativa entre os materiais constituintes da mistura: aglomerante (cimento Portland), agregado miúdo (areia média lavada), agregado graúdo (pedra britada) e água de amassamento, com eventual adição de aditivos químicos. Na engenharia civil, a fórmula do traço expressa a relação entre esses insumos tomando sempre a massa do cimento como unidade de referência (1 : m : n : a/c, onde m é a proporção de areia, n a de brita e a/c a quantidade de água).

A finalidade de um traço calculado não é apenas fazer uma pedra artificial dura. O concreto precisa atender a três requisitos simultâneos e interdependentes em canteiro: trabalhabilidade no estado fresco (para preencher as fôrmas sem deixar ninhos de concretagem), resistência mecânica no estado endurecido (para suportar as cargas de cálculo do projeto) e durabilidade ao longo da vida útil do edifício (protegendo as armaduras de aço contra corrosão e carbonatação do concreto).

O que significa MPa (fck) na resistência do concreto estrutural

A sigla fck representa a resistência característica do concreto à compressão (do latim f de força, c de concreto e k de característica estatística). Essa grandeza é medida em megapascals (MPa), onde 1 MPa equivale a uma pressão de aproximadamente 10,19 kgf/cm² (ou 100 toneladas de força por metro quadrado).

Quando o engenheiro calculista especifica em projeto estrutural um concreto de 25 MPa, significa que corpos de prova cilíndricos padronizados (10 cm de diâmetro por 20 cm de altura), moldados e curados sob condições normatizadas por 28 dias, precisam apresentar resistência igual ou superior a 25 MPa com 95% de confiabilidade estatística.

A norma brasileira ABNT NBR 6118 (Projeto de estruturas de concreto — Procedimento) estabelece que o concreto com finalidade estrutural (vigas, pilares, lajes e sapatas) deve possuir resistência característica mínima de fck ≥ 20 MPa para classes de agressividade ambiental fracas e fck ≥ 25 MPa para ambientes urbanos moderados, proibindo formalmente o uso de concretos de 15 MPa em peças armadas estruturais.

A diferença entre traço em volume (latas e padiolas) e traço em peso

Em laboratórios de controle tecnológico e usinas de concreto, todos os componentes são rigorosamente pesados em balanças de precisão automáticas (traço em peso ou massa). Essa é a forma mais exata de dosagem, pois a massa de um quilograma de cimento ou brita permanece constante independentemente da umidade do ambiente.

No canteiro de obras de reformas residenciais e pequenas construções, porém, o traço é tradicionalmente dosado por volume utilizando recipientes padronizados:

  • Lata de 18 litros: A clássica lata metálica de tinta vazia e limpa (ou balde plástico graduado de 18 litros). É a unidade volumétrica mais precisa e controlável para betoneiras de 120 a 400 litros;
  • Padiola de madeira: Caixas de madeira sem fundo com dimensões pré-calculadas (geralmente com 35×45 cm de base e altura variável) utilizadas para medir o volume exato de areia e brita correspondente a 1 saco inteiro de 50 kg de cimento;
  • Carrinho de mão de obra: Possui volume nominal entre 50 e 60 litros raso, mas apresenta altíssima variação de medição (de até 35% dependendo se o operador enche o carrinho raso ou com coroa). Por isso, a engenharia condena a dosagem de concreto estrutural por "carrinhos".
Alerta de Engenharia: O Efeito da Inchamento da Areia

A areia úmida sofre o fenômeno físico do inchamento (a água entre os grãos afasta as partículas e aumenta o volume aparente em até 30% a 40% sem aumentar a massa real de areia). Se você medir areia molhada por volume em latas sem corrigir o traço, estará colocando menos areia do que o necessário, deixando a mistura áspera, porosa e suscetível à segregação de brita.

Por que o famoso traço 1:2:3 empírico não garante resistência estrutural

A receita popular de obra do traço "1 para 2 para 3" (1 medida de cimento, 2 de areia e 3 de brita) é repetida há décadas nos canteiros brasileiros como se fosse uma fórmula mágica universal. Contudo, essa dosagem empírica esconde armadilhas perigosas:

  1. Ambiguidade de recipientes: 1 lata de cimento (18 litros) pesa cerca de 22 kg, enquanto um saco fechado de cimento pesa 50 kg (cerca de 40 litros soltos). Misturar 1 saco de cimento com 2 latas de areia e 3 de brita produz um concreto hiper-rico em cimento, caríssimo e que trinca por retração térmica;
  2. Descontrole absoluto de água: O traço 1:2:3 não estipula a quantidade de água de amassamento. O ajudante de pedreiro frequentemente adiciona água até a massa ficar "mole e fácil de puxar", o que despenca o fck de 25 MPa para menos de 14 MPa;
  3. Tipo de brita ignorado: Uma dosagem que funciona com brita 1 basáltica torna-se intrabalgável se executada com brita 2 ou pedrisco sem os devidos ajustes de proporção de pasta.

Curadoria Técnica Lar Pontual Engenharia

Ferramentas próprias de engenharia, escolhidas para este assunto.

Na Lar Pontual Engenharia, presenciamos com frequência fissuras, flechas excessivas e armaduras precocemente oxidadas provocadas por concreto dosado de olho ou com água em excesso. Dominar o traço correto e o fator água-cimento é a única garantia de solidez e segurança estrutural.

INDISPENSÁVEL
Economat
argamassa AC-III
LeroyTelhanorteObramaxe mais
Desenvolvido por Lar Pontual Engenharia

Cote os Materiais de Cada Etapa Pelo Menor Preço

Antecipe a compra de cimento, fios, pisos e tinta na Leroy Merlin, Telhanorte, Obramax e mais, no ritmo do seu cronograma.

IMPRESCINDÍVEL
CalcuLar
AmbienteSala
Área24 m²
PadrãoMédio
Desenvolvido por Lar Pontual Engenharia

Cronograma Executivo e Fluxo de Pagamentos da Obra

Obtenha um cronograma passo a passo baseado na sequência real da engenharia civil e evite desembolsos simultâneos de caixa.

IMPRESCINDÍVEL
ChatLP

Porcelanato de 90x90 no contrapiso velho: preciso de nivelador?

Desenvolvido por Lar Pontual Engenharia

Assistente de IA para Planejamento de Obras

Crie listas de tarefas inteligentes baseadas no escopo do seu imóvel e saiba com que antecedência comprar louças, pisos e gesso.

PlanejamentoGrátis

Tabela de traço de concreto em latas de 18 litros por saco de cimento (50 kg)

Para eliminar o improviso e fornecer uma referência técnica direta para o canteiro de obras, a tabela a seguir apresenta os traços volumétricos calibrados para 1 saco de cimento de 50 kg (utilizando cimento comum CP II-E ou CP II-F 32), medidos em latas de 18 litros cheias no nível da borda:

Tabela de Traço de Concreto em Latas de 18 L por Saco de Cimento (Atualizada 2026)

Classe e ResistênciaProporção RelativaCimento (50 kg)Areia Média (latas 18 L)Brita 1 (latas 18 L)Água (latas 18 L / litros)Rendimento da MisturaAplicação Recomendada
Concreto Magro (10 MPa)1 : 3,5 : 4,21 saco7,0 latas (126 L)8,5 latas (153 L)2,2 latas (40 L)~195 litrosLastro de fundação, proteção de valas
Pisos e Calçadas (15 MPa)1 : 2,7 : 3,21 saco5,5 latas (100 L)6,5 latas (117 L)2,0 latas (36 L)~165 litrosCalçadas residenciais, contrapisos grossos
Fundações / Sapatas (20 MPa)1 : 2,2 : 2,91 saco4,5 latas (81 L)6,0 latas (108 L)1,7 lata (31 L)~145 litrosSapatas isoladas, estacas broca, baldrames
Estrutural Padrão (25 MPa)1 : 2,0 : 2,71 saco4,0 latas (72 L)5,5 latas (99 L)1,5 lata (27 L)~135 litrosLajes maciças, vigas, pilares residenciais
Estrutural Reforçado (30 MPa)1 : 1,5 : 2,21 saco3,0 latas (54 L)4,5 latas (81 L)1,3 lata (23 L)~115 litrosPilares esbeltos, caixas d'água, balanços
Proporções volumétricas padronizadas para 1 saco de 50 kg de cimento Portland CP II, areia média lavada e brita 1 basáltica. Valores de referência para São Paulo/SP; em outras regiões pode variar.Portal da Reforma/Lar Pontual

Traço de concreto por elemento: qual a proporção para laje, pilar, viga, sapata e calçada?

Cada elemento estrutural de uma edificação está sujeito a solicitações mecânicas, condições de lançamento e agentes ambientais completamente distintos. Adaptar o traço ao tipo de peça é fundamental para aliar segurança estrutural e economia de materiais.

Traço de concreto para laje e viga (25 MPa com brita 1)

As lajes e vigas de concreto armado trabalham fundamentalmente sob esforços de flexão, onde a parte superior da viga sofre compressão e a parte inferior sofre tração (absorvida pelas barras de aço).

  • Traço recomendado: 1 saco de cimento (50 kg) : 4 latas de areia média lavada : 5,5 latas de brita 1 : 1,5 lata de água (cerca de 27 litros);
  • Exigências: Resistência mínima de 25 MPa. Como as vigas possuem densa concentração de armaduras e estribos, a brita não pode travar entre os ferros. Recomenda-se a utilização exclusiva de brita 1 (9,5 mm a 19 mm) ou composição de 30% brita 0 com 70% brita 1 para garantir o preenchimento perfeito dos cantos inferiores das fôrmas.

Traço de concreto para coluna e pilar (trabalhabilidade e adensamento)

Os pilares residenciais suportam o peso total acumulado da cobertura, lajes e vigas, trabalhando sob esforços diretos de compressão simples e flexocompressão.

  • Traço recomendado: 1 saco de cimento : 3,8 a 4 latas de areia : 5 a 5,5 latas de brita 1 : 1,4 lata de água + aditivo plastificante;
  • Particularidade de lançamento: Em pilares altos (com altura superior a 2,5 metros), o lançamento do concreto pelo topo gera alto risco de segregação: a brita mais pesada cai primeiro no fundo da fôrma e a pasta de cimento fica por cima. Para evitar as temidas "bicheiras" (vazios que deixam os ferros expostos na base da coluna), o concreto do pilar precisa ser ligeiramente mais plástico e ser lançado em camadas de no máximo 50 cm, adensadas sequencialmente com vibrador de imersão.

Traço de concreto para fundação e sapata (20 MPa)

As sapatas, estacas broca e vigas baldrames transmitem as cargas do edifício para o solo. Estão em contato constante com a umidade do subsolo e eventuais sais corrosivos presentes na terra.

  • Traço recomendado: 1 saco de cimento : 4,5 latas de areia : 6 latas de brita 1 : 1,7 lata de água;
  • Proteção adicional: O concreto de fundação deve possuir fck mínimo de 20 MPa e ser protegido com lona plástica ou aditivo impermeabilizante de cristalização capilar na água de mistura. Jamais lance o concreto da sapata diretamente sobre a terra solta do buraco: é obrigatório executar antes um lastro de concreto magro de 5 cm no fundo da escavação.

Traço de concreto para piso e calçada (15 MPa)

Calçadas externas e pisos de garagens residenciais não desempenham função estrutural de suporte do edifício, mas precisam resistir à abrasão superficial dos pneus, ao tráfego de pedestres e ao intemperismo de sol e chuva.

  • Traço recomendado: 1 saco de cimento : 5,5 latas de areia : 6,5 latas de brita 1 : 2 latas de água;
  • Execução: Exige espessura mínima de 7 a 8 cm sobre solo bem compactado com brita corrida, declividade transversal de 1,5% a 2% em direção à sarjeta e execução de juntas de dilatação serradas a cada 2,0 a 2,5 metros para controlar trincas de retração térmica.

Traço de concreto magro para lastro (10 MPa)

O concreto magro (também chamado de concreto de limpeza ou lastro de proteção) possui baixo teor de cimento e elevada proporção de agregados.

  • Traço recomendado: 1 saco de cimento : 7 latas de areia : 8,5 latas de brita : 2,2 latas de água;
  • Função: Não possui finalidade estrutural. Serve unicamente para isolar as armaduras de aço do contato direto com o solo úmido e evitar que a terra absorva a água de amassamento do concreto nobre das sapatas. A camada de lastro deve ter espessura uniforme de 5 cm.

Anatomia do concreto estrutural: a função da brita 1, areia média, cimento e cobrimento

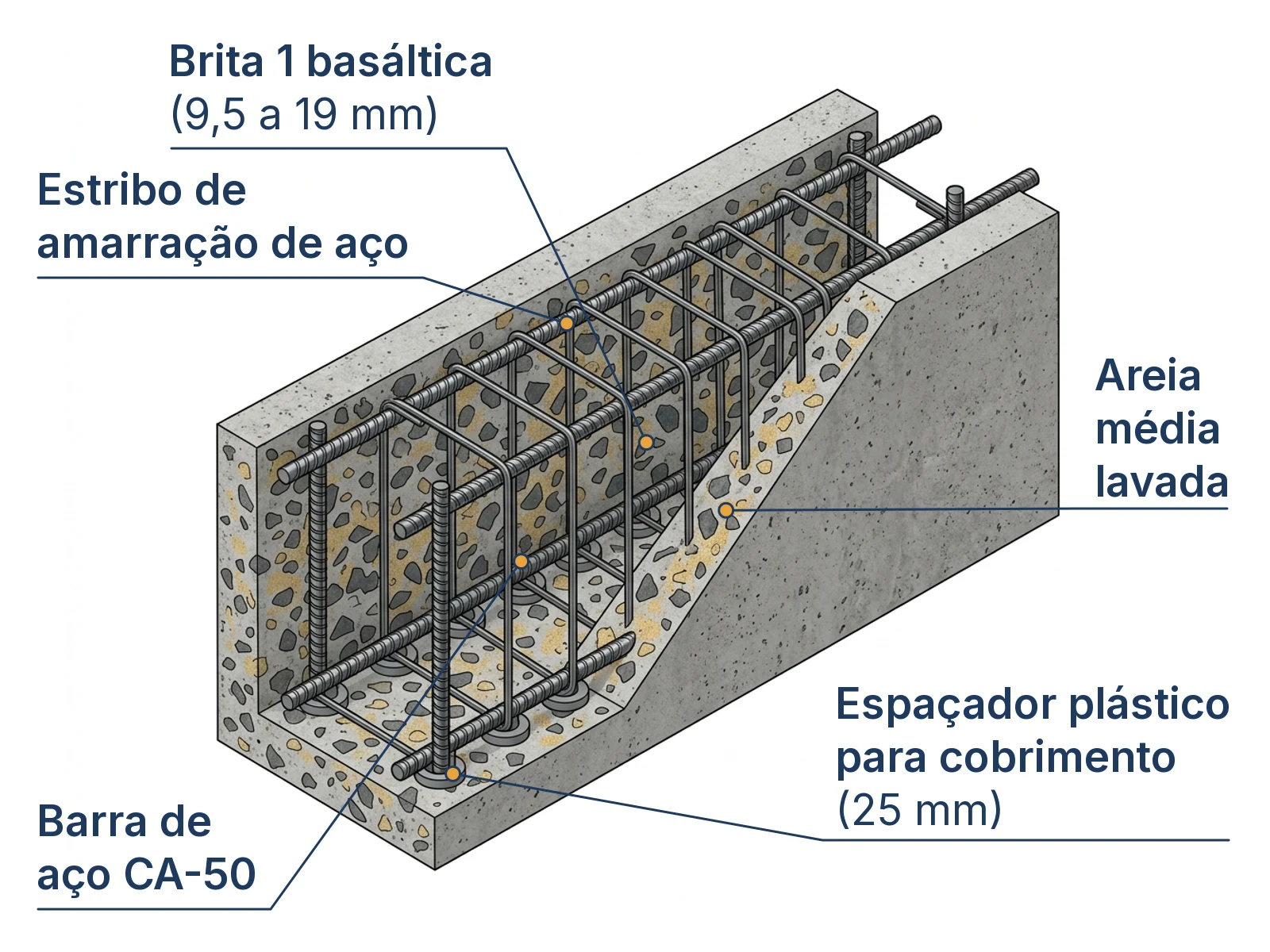

Corte isométrico da seção de viga em concreto armado com matriz de brita, areia, armadura e espaçador
O concreto armado combina a resistência à compressão da matriz de agregados com a resistência à tração das barras de aço CA-50.Portal da Reforma/Lar Pontual

Para compreender por que uma variação aparentemente sutil nas proporções de areia ou pedra compromete a estrutura inteira, é necessário enxergar o concreto em corte microscópico e macroscópico. Uma peça de concreto armado de alto desempenho é composta pela integração física e mecânica de cinco componentes essenciais:

  • Brita 1 basáltica (9,5 a 19 mm): agregado graúdo que forma o esqueleto resistente da peça estrutural, suportando as cargas diretas de compressão;
  • Areia média lavada: agregado miúdo que preenche com precisão os interstícios e vazios entre as pedras de brita;
  • Barra de aço CA-50: armadura longitudinal responsável por absorver integralmente as tensões de tração e flexão na viga;
  • Estribo de amarração de aço: armadura transversal que resiste aos esforços cortantes de cisalhamento e posiciona as barras longitudinais;
  • Espaçador plástico para cobrimento (25 mm): acessório normativo que afasta a armadura da fôrma para assegurar o cobrimento de 25 mm exigido pela NBR 6118 contra corrosão.

A pasta formada pela reação do cimento com a água tem a missão exclusiva de lubrificar os grãos de agregados durante o lançamento e, após a hidratação, colar quimicamente todas as partículas sólidas em um monólito indeformável. Se houver pouca pasta, o concreto fica esfarelento e com vazios internos; se houver brita em excesso, formam-se ninhos de pedras; se faltar cobrimento de armadura pela ausência de espaçadores, o ar e a umidade alcançam o aço em poucos anos.


Economat

Compre Cada Material no Momento Certo, Pelo Menor Preço

Compra de última hora é compra cara. Conforme cada etapa chega, cote cimento, fios e tinta na Leroy Merlin, Telhanorte, Obramax e mais e garanta o menor preço sem correria.

Pesquisa de Preços em Tempo Real
Comparação Multi-lojas Simultânea
Busca por Geolocalização
Organização em Pastas de Projetos

Acesso Instantâneo

5 buscas grátis por dia

Economat Preço de Materiais
Lar Pontual

Fator água-cimento: por que água em excesso destrói a resistência do concreto?

Entre todas as variáveis do traço, nenhuma exerce impacto tão destrutivo sobre a resistência do concreto quanto o fator água-cimento (fator a/c) — que é a razão matemática entre o peso da água utilizada e o peso do cimento da mistura.

Fórmula do Fator Água-Cimento

Fator a/c = Peso da Água (kg) ÷ Peso do Cimento (kg)

Para que o cimento Portland realize a hidratação química completa de todos os seus compostos mineralógicos (silicatos e aluminatos de cálcio), são necessários apenas cerca de 0,25 a 0,28 kg de água para cada 1,0 kg de cimento. Ou seja, um fator a/c de ~0,28 seria o estritamente suficiente para a química do cimento reagir.

Entretanto, uma mistura com essa quantidade mínima de água seria uma massa seca impossível de ser moldada ou transportada. Por essa razão, a engenharia adiciona uma quantidade extra de água para conferir lubricidade e trabalhabilidade, elevando o fator a/c para a faixa de 0,45 a 0,55 em concretos estruturais de 25 a 30 MPa.

O perigo reside em ultrapassar esse limite. Toda a água que não participa da hidratação química permanece livre na massa. Quando o concreto seca e cura, essa água livre evapora progressivamente para a atmosfera, deixando em seu lugar uma rede intrincada de poros capilares microscópicos e vazios permeáveis.

Alerta de Engenharia: A Regra do Litro de Água

Para cada 1 litro de água adicionado a mais por saco de cimento além do traço planejado, a resistência à compressão do concreto cai entre 1,5 e 2,5 MPa. Adicionar um balde de 10 litros de água na betoneira apenas para "amolecer a massa" pode rebaixar um concreto calculado para 25 MPa diretamente para 15 MPa, comprometendo de forma irreversível a capacidade de carga da laje ou viga.

Se a massa estiver rígida ou de difícil lançamento entre as armaduras, a solução profissional jamais é abrir a torneira: deve-se utilizar um aditivo químico plastificante ou superplastificante, que fluidifica o concreto sem adicionar uma única gota de água extra.


Como fazer concreto na betoneira: a ordem certa para carregar os materiais

A ordem em que os agregados entram na betoneira determina a homogeneidade da massa e evita que o cimento empelote no fundo ou nas pás internas do tambor metálico.

Regra de Ouro: Sequência de Carga da Betoneira

A sequência correta de carregamento: Brita + Metade da Água → Cimento → Areia → Restante da Água. Nunca jogue o cimento seco em primeiro lugar no tambor vazio, pois ele gruda nas chapas de aço e não se mistura com os agregados.

A sequência dos insumos no tambor da betoneira

  1. Etapa 1 (Brita e metade da água): Com a betoneira já ligada e girando em rotação de trabalho, adicione toda a brita prevista para o traço e cerca de 50% da água de amassamento. A brita molhada em rotação atua como um moinho de esferas, limpando as paredes internas do tambor e criando uma base úmida de mistura;
  2. Etapa 2 (Cimento Portland integral): Despeje o saco de cimento de 50 kg (ou a quantidade fracionada em latas). O cimento dissolverá instantaneamente na água em contato com o atrito da brita, formando uma pasta leitosa e homogênea sem grumos secos;
  3. Etapa 3 (Areia média lavada): Adicione gradualmente as latas de areia média. A areia se incorporará à pasta de cimento, formando uma argamassa densa que envolve uniformemente cada pedra de brita;
  4. Etapa 4 (Restante da água e aditivos): Adicione os 50% restantes da água aos poucos, dosada com precisão em balde graduado. Se houver aditivo plastificante ou impermeabilizante, ele deve ser pré-diluído nessa última porção de água antes de ser lançado na betoneira.

Tempo de mistura e rotação ideal para homogeneização

Após a colocação do último componente, a betoneira deve girar continuamente por no mínimo 3 minutos (e no máximo 5 minutos) antes do descarregamento da massa no carrinho de mão.

  • Mistura insuficiente (menos de 2 minutos): A massa sai heterogênea, com bolsas de areia seca e pontos de cimento concentrado, gerando grande dispersão de resistência no mesmo lote;
  • Mistura excessiva (mais de 8 minutos): O atrito contínuo aquece a massa, acelera a perda de trabalhabilidade e tritura os agregados mais frágeis, alterando a curva granulométrica do concreto.
Nota Técnica sobre Tipos de Cimento (CP II vs CP IV)

Para concretos virados em obra residencial, o cimento mais versátil e indicado é o CP II-E-32 ou CP II-F-32 (cimento composto com escória ou fíler calcário). O cimento CP IV (com pozolana) desenvolve resistência de forma mais lenta, exigindo cura úmida prolongada de 14 dias, mas é excelente para fundações e ambientes subterrâneos úmidos. Já o CP V-ARI (alta resistência inicial) desforma vigas em 3 a 5 dias, mas aquece muito rápido e exige controle rigoroso de fissuras térmicas.

Aditivos para concreto: quando usar plastificante ou impermeabilizante

Os aditivos modernos para concreto revolucionaram a construção civil e custam uma fração minúscula do orçamento total:

  • Aditivo plastificante redutor de água: Dosado em cerca de 0,2% a 0,5% sobre o peso do cimento (apenas 100 a 250 ml por saco de 50 kg). Permite reduzir a água da mistura em até 10% a 15% mantendo a massa fluida e elevando o fck final em mais de 20%;
  • Aditivo impermeabilizante hidrófugo: Reage com a cal livre do cimento e obstrui os capilares da pasta endurecida. Indispensável para sapatas, baldrames, lajes de cobertura, piscinas e reservatórios;
  • Aditivo acelerador de pega: Utilizado em concretagens com previsão de chuva iminente ou quando se necessita desformar peças não estruturais rapidamente.

Como fazer o teste de slump test na obra (NBR NM 67) e medir a consistência

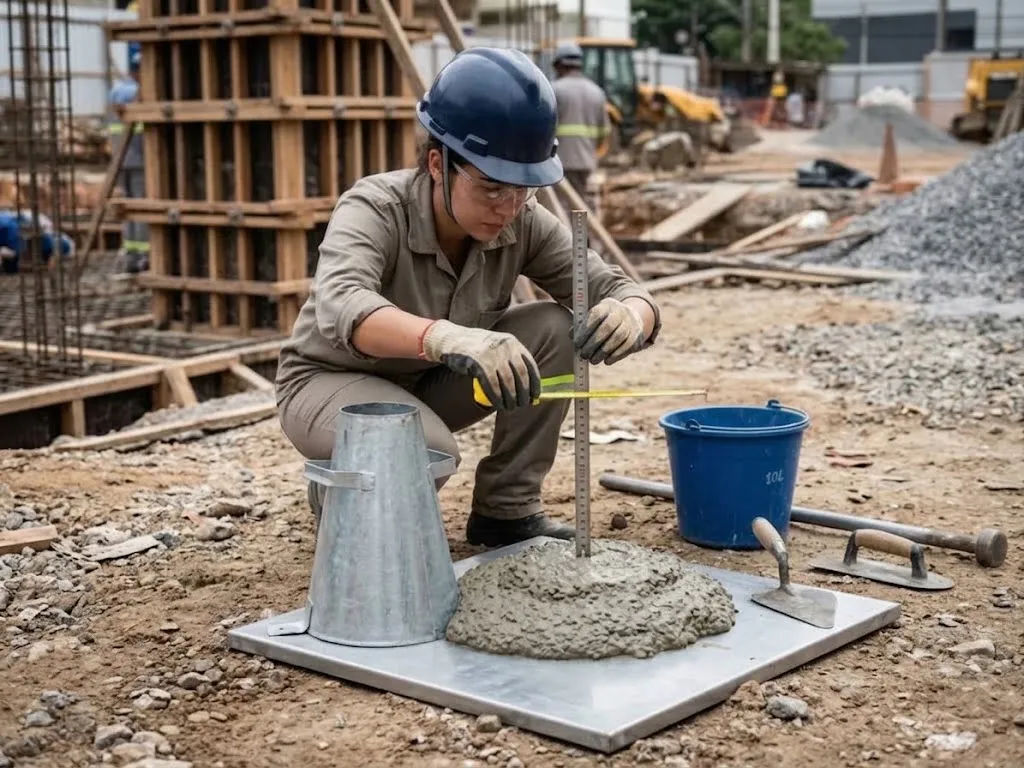

Técnico realizando ensaio de abatimento de tronco de cone slump test em chapa metálica de canteiro de obras
O teste de abatimento do tronco de cone mede a trabalhabilidade do concreto fresco antes do lançamento nas fôrmas.Portal da Reforma/Lar Pontual

O ensaio de abatimento do tronco de cone — universalmente conhecido como slump test — é o método padronizado pela norma ABNT NBR NM 67 para aferir a consistência e a docilidade do concreto fresco segundos antes de ser lançado nas fôrmas.

Trata-se do procedimento de campo mais simples, barato e confiável para verificar se a equipe não errou na quantidade de água da betoneira.

O passo a passo do ensaio com cone de Abrams

Para realizar o slump test no canteiro, são necessários quatro instrumentos simples: um cone metálico vazado (cone de Abrams com 30 cm de altura, 20 cm de base inferior e 10 cm de base superior), uma placa metálica plana de apoio, uma haste metálica roliça de compactação (60 cm de comprimento e 16 mm de diâmetro) e uma trena:

  1. Umedecimento da fôrma: Limpe e umedeça a chapa de base e a superfície interna do cone metálico;
  2. Preenchimento em 3 camadas: Apoie o cone sobre a placa e pise firmemente nas duas aletas laterais para travá-lo. Preencha o cone em três camadas sucessivas de igual volume (aproximadamente 10 cm de altura cada);
  3. Compactação por golpes: Cada camada deve receber exatamente 25 golpes distribuídos uniformemente com a haste de aço. Na segunda e terceira camadas, a haste deve penetrar levemente na camada subjacente;
  4. Raseamento superior: Raspe o excesso de concreto no topo do cone utilizando a régua metálica em movimento de vaivém;
  5. Desmolde vertical suave: Limpe os respingos de concreto ao redor da base da placa. Segure as duas alças superiores e erga o cone verticalmente com movimento contínuo e suave, levando entre 5 e 10 segundos para retirá-lo por completo;
  6. Medição do abatimento: Coloque o cone metálico invertido ao lado da massa desmoldada. Apoie a régua metálica horizontalmente sobre o topo do cone e, com a trena, meça a distância vertical entre a régua e o centro da superfície superior do concreto abatido. Esse valor em centímetros é o slump da mistura.

Faixas de abatimento recomendadas por tipo de elemento

  • Slump de 6 a 8 cm (Consistência seca/firme): Ideal para pisos industriais, calçadas com caimento e fundações rasas de grande volume;
  • Slump de 8 a 12 cm (Consistência plástica padrão): O abatimento ideal para a maioria das vigas, lajes e pilares residenciais convencionais com espaçamento normal de armaduras;
  • Slump de 12 a 16 cm (Consistência fluida): Exigido para pilares densamente armados, paredes de concreto e fôrmas estreitas. Atenção: essa fluidez deve ser obtida com aditivo superplastificante, nunca adicionando água pura.

Adensamento e cura do concreto: como usar vibrador e evitar fissuras em 28 dias

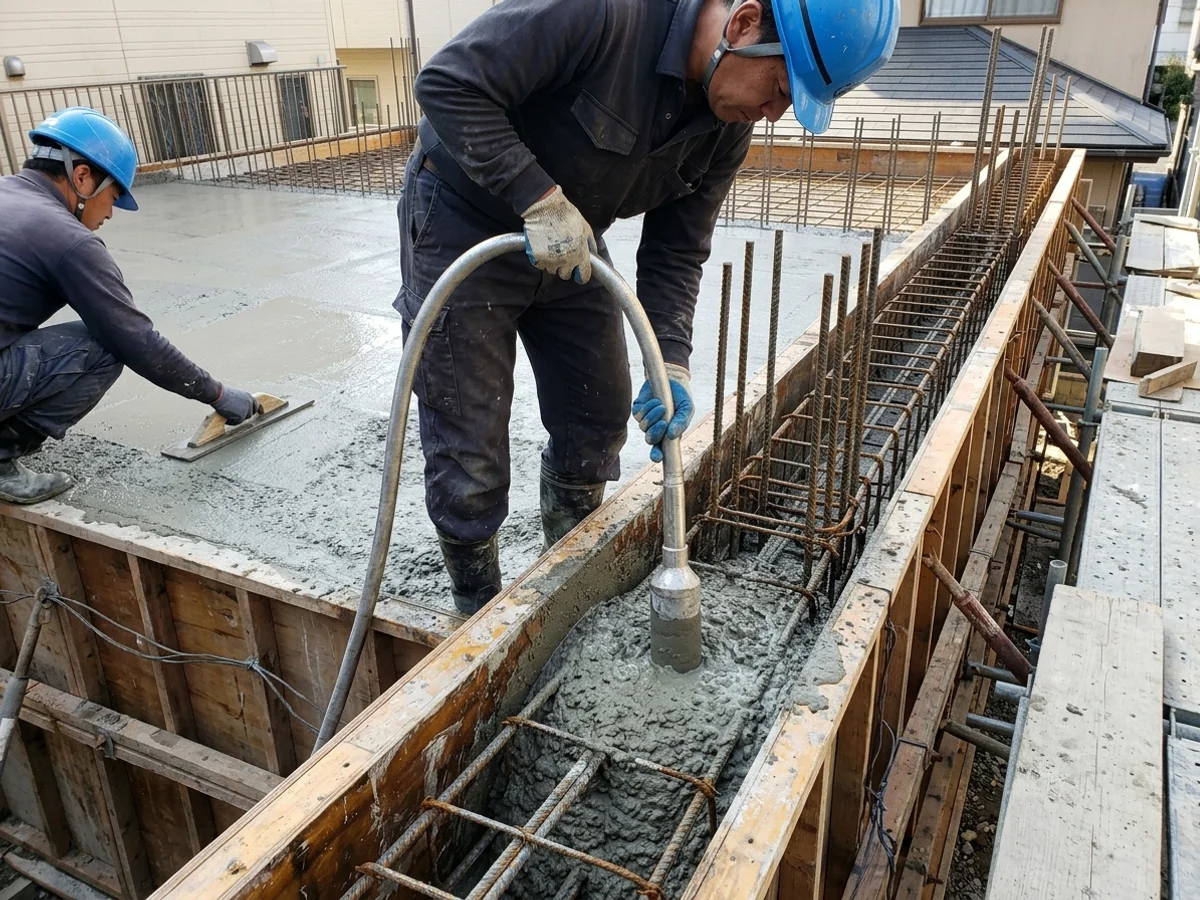

Operário adensando concreto fresco com agulha de vibrador de imersão entre armaduras de aço em fôrma de viga
A agulha do vibrador de imersão deve ser introduzida na vertical para adensar a massa sem segregar a brita das armaduras.Portal da Reforma/Lar Pontual

Lançar o melhor traço de concreto do mundo não garantirá uma estrutura sólida se o material não for devidamente compactado nas fôrmas e curado com água nos dias subsequentes.

Regras para uso correto do vibrador de imersão

O concreto fresco recém-lançado contém entre 5% e 20% de ar aprisionado em seu interior. A função do vibrador mecânico de agulha é liquidificar temporariamente a pasta de cimento, permitindo que as bolhas de ar subam e que os agregados se rearranjem compactamente ao redor dos estribos:

  • Sempre na posição vertical: A agulha vibratória deve ser introduzida rigorosamente na vertical, por gravidade. Jamais use o vibrador inclinado para "empurrar" ou arrastar o concreto horizontalmente dentro da viga, pois isso separa a brita da argamassa;
  • Tempo de vibração no ponto: Mantenha a agulha imersa por cerca de 10 a 15 segundos em cada ponto. O sinal visual de que a massa está adensada é a formação de uma película brilhante de pasta na superfície e a cessação da saída de bolhas de ar grandes;
  • Retirada lenta: Puxe a agulha para cima de forma lenta e constante, para que o furo deixado pelo cilindro metálico seja preenchido pela massa circundante;
  • Não encostar na armadura: Evite apoiar a agulha vibratória diretamente sobre as barras de ferro ou contra as tábuas de madeira da fôrma, para não descolar o concreto já semi-endurecido das armaduras vizinhas.

A importância vital da cura úmida nos primeiros 7 dias

A reação química entre o clínquer do cimento e a água é lenta e exotérmica (libera calor). Nas primeiras 168 horas (7 dias), o concreto precisa reter água líquida em seus capilares para continuar gerando os cristais resistentes de silicato de cálcio hidratado (C-S-H).

Se o concreto recém-concretado ficar exposto ao sol forte ou ao vento seco sem proteção, a água superficial evapora mais rápido do que a capacidade de exsudação da peça. Isso provoca a imediata retração plástica, abrindo fissuras profundas e deixando a superfície fraca, pulverulenta e com baixa resistência à abrasão.

Para fazer a cura úmida perfeita em obra:

  1. Inicie a irrigação assim que a superfície do concreto perder o brilho de água livre e suportar o toque sem marcar (cerca de 2 a 4 horas após a concretagem);
  2. Mantenha a superfície permanentemente úmida durante no mínimo 7 dias consecutivos;
  3. Cubra lajes e vigas com mantas de geotêxtil (bidim), sacos de juta ou lona plástica preta, molhando com mangueira de 3 a 4 vezes ao dia para manter a umidade retida sob a cobertura.

CalcuLar

Controle Seu Cronograma Físico-Financeiro Sem Complicação

Nossa ferramenta gera um painel visual que vincula a evolução física dos serviços (demolição, gesso, piso) aos desembolsos financeiros semanais, organizando suas contas de ponta a ponta.

Dossiê de Reforma CalcuLar
Orçamento por Ambiente
Referência Técnica de Materiais
Conformidade com Normas

Acesso Instantâneo

Sequência de Engenharia

Lar Pontual

Rendimento e consumo: quantos sacos de cimento por metro cúbico (m³)?

Para dimensionar a compra de insumos no depósito e evitar caminhões de brita ocupando a calçada desnecessariamente, é preciso correlacionar a resistência fck do traço com o consumo efetivo de cimento por metro cúbico (m³) de concreto acabado.

A tabela a seguir detalha o consumo médio de cimento por m³ e o rendimento em litros de concreto fresco gerado por cada saco de 50 kg:

Tabela de Consumo de Cimento e Rendimento por Metro Cúbico de Concreto (Atualizada 2026)

Consumo de Cimento (sacos 50kg/m³)
Concreto Magro
5 sacos
Pisos e Calçadas
6 sacos
Fundações / Sapatas
7 sacos
Estrutural Laje/Viga
7 sacos
Estrutural Alto Desempenho
9 sacos
Gráfico: Relação técnica de consumo de aglomerante por m³ e volume produzido por saco de 50 kg com margem de perda técnica de 5% a 8% em obra residencial.Portal da Reforma/Lar Pontual
Classe de ConcretoResistência (fck)Consumo de Cimento (sacos 50kg/m³)Cimento Total (kg/m³)Rendimento por Saco (litros)Aplicação Construtiva
Concreto Magro10 MPa5,1 sacos255 kg195 litrosBase de sapatas e regularização de valas
Pisos e Calçadas15 MPa6,1 sacos305 kg165 litrosCalçadas externas e garagens térreas
Fundações / Sapatas20 MPa6,9 sacos345 kg145 litrosEstacas, brocas e vigas de baldrame
Estrutural Laje/Viga25 MPa7,4 sacos370 kg135 litrosLajes maciças, vigas e pilares comuns
Estrutural Alto Desempenho30 MPa8,7 sacos435 kg115 litrosPilares esbeltos e reservatórios
Tabela: Relação técnica de consumo de aglomerante por m³ e volume produzido por saco de 50 kg com margem de perda técnica de 5% a 8% em obra residencial.Portal da Reforma/Lar Pontual

Quanto custa o metro cúbico (m³) de concreto feito na obra vs concreto usinado em 2026?

A dúvida sobre virar o concreto na betoneira do canteiro ou contratar caminhão betoneira de concreto usinado dosado em central envolve custos diretos de materiais, custo de mão de obra de ajudantes e o tempo de concretagem.

Abaixo, apresentamos os custos médios analíticos para produção de 1 metro cúbico (1 m³) de concreto virado em canteiro praticados no mercado brasileiro em 2026:

Tabela de Custos: Produção de Concreto por m³ Feito na Obra em 2026 (Atualizada 2026)

Custo Total Produzido/m³ — do mínimo (cinza) ao máximo (ouro)
Concreto Magro (Lastro)
R$ 330R$ 420
R$ 330 – R$ 420
Piso e Calçada Externa
R$ 370R$ 470
R$ 370 – R$ 470
Fundação e Sapata Armada
R$ 420R$ 520
R$ 420 – R$ 520
Lajes e Vigas Estruturais
R$ 460R$ 580
R$ 460 – R$ 580
Concreto Reforçado Especial
R$ 520R$ 650
R$ 520 – R$ 650
Gráfico: Valores médios de insumos (cimento CP II, areia lavada média e brita 1 basáltica) e mão de obra em São Paulo/SP em 2026. Em outras regiões do Brasil os preços podem oscilar entre 10% e 20%.Portal da Reforma/Lar Pontual
Classe e AplicaçãoResistência fckCusto dos Materiais/m³Mão de Obra de Preparo/m³Custo Total Produzido/m³
Concreto Magro (Lastro)10 MPaR$ 240,00 – R$ 290,00R$ 90,00 – R$ 130,00R$ 330,00 – R$ 420,00
Piso e Calçada Externa15 MPaR$ 270,00 – R$ 330,00R$ 100,00 – R$ 140,00R$ 370,00 – R$ 470,00
Fundação e Sapata Armada20 MPaR$ 310,00 – R$ 370,00R$ 110,00 – R$ 150,00R$ 420,00 – R$ 520,00
Lajes e Vigas Estruturais25 MPaR$ 340,00 – R$ 410,00R$ 120,00 – R$ 170,00R$ 460,00 – R$ 580,00
Concreto Reforçado Especial30 MPaR$ 390,00 – R$ 470,00R$ 130,00 – R$ 180,00R$ 520,00 – R$ 650,00
Tabela: Valores médios de insumos (cimento CP II, areia lavada média e brita 1 basáltica) e mão de obra em São Paulo/SP em 2026. Em outras regiões do Brasil os preços podem oscilar entre 10% e 20%.Portal da Reforma/Lar Pontual

Ponto de equilíbrio: quando o concreto usinado é mais vantajoso que o virado em obra

No mercado urbano atual, o preço do concreto usinado de 25 MPa entregue por caminhão betoneira varia entre R$ 380,00 e R$ 490,00 por m³ (com taxa adicional de bomba de concreto entre R$ 600,00 e R$ 900,00 por diária de bombeamento).

Diante desses números, a decisão de engenharia segue uma regra prática consagrada:

  • Para volumes até 2,5 m³ ou 3,0 m³: O concreto virado na betoneira no próprio canteiro é mais econômico. Usinas cobram frete de caminhão incompleto (taxa de retorno de falso frete) para cargas inferiores a 4 ou 5 m³, o que inviabiliza o concreto usinado em pequenas concretagens de sapatas pontuais ou calçadas;
  • Para volumes superiores a 3,5 m³ (como concretagem de lajes inteiras de mais de 40 m²): O concreto usinado torna-se imbatível. Uma laje de 60 m² (com volume de cerca de 6 m³ de concreto) exigiria virar mais de 45 masseiras de betoneira ao longo de 10 a 12 horas extenuantes de trabalho braçal. Isso cria juntas frias de concretagem (emendas onde o concreto novo cola sobre massa já endurecida) que comprometem a integridade da laje. Com o caminhão bomba, o mesmo volume é lançado e vibrado de forma contínua em menos de 1 hora, com controle tecnológico rigoroso de fck e menor custo global de mão de obra.

Conteúdos Relacionados


Perguntas frequentes sobre traço de concreto (FAQ)

1. Posso usar areia fina ou areia de praia para fazer concreto estrutural?

Não. A areia fina possui grãos muito miúdos e elevada área superficial específica, exigindo uma quantidade desproporcional de água e pasta de cimento para lubrificar a mistura, o que reduz drasticamente o fck e causa trincas generalizadas por retração plástica. Areia fina é reservada unicamente para emboço e acabamento fino de reboco. A areia de praia é proibida pela NBR 6118 em qualquer etapa de obra estrutural devido à presença de sais de cloreto de sódio (salitre), que atacam quimicamente o aço e provocam corrosão acelerada por pite nas armaduras. Utilize exclusivamente areia média lavada de rio ou de britagem artificial com módulo de finura entre 2,2 e 2,8.

2. Qual a brita certa para concreto estrutural: brita 0 ou brita 1?

Para a imensa maioria das vigas, lajes e pilares residenciais comuns, a brita ideal e normatizada é a brita 1 (granulometria de 9,5 mm a 19 mm). Ela confere excelente empacotamento granular e elevada resistência mecânica. A brita 0 (pedrisco de 4,75 mm a 9,5 mm) é utilizada quando as fôrmas são muito estreitas ou a densidade de armadura de ferro é extremamente apertada (onde a brita 1 travaria entre os estribos). A melhor solução técnica para peças com armadura densa é utilizar uma mistura composta de 30% de brita 0 e 70% de brita 1, assegurando máxima densidade sem vazios internos.

3. O que acontece se colocar detergente ou açúcar no concreto?

Colocar detergente de louça na massa do concreto é uma prática empírica perigosa e condenada por qualquer engenheiro civil. Embora o detergente gere espuma e pareça deixar a massa mais macia para puxar na pá, ele cria bolhas de ar instáveis de diâmetro descontrolado que fragilizam permanentemente a matriz de cimento, derrubando a resistência à compressão em até 40%. Já o açúcar comum de cozinha atua quimicamente como um potente retardador de pega: em dosagens erradas (uma simples xícara de açúcar por masseira), o açúcar pode inibir a cristalização dos silicatos e fazer com que o concreto não endureça nunca, exigindo a demolição completa da peça. Para fluidificar ou retardar o concreto com segurança, use apenas aditivos industrializados normatizados pela NBR 11768.

4. Quanto tempo o concreto demora para atingir a resistência máxima (28 dias)?

O concreto ganha resistência mecânica em curva logarítmica ao longo de semanas. Aos 3 dias, ele atinge cerca de 40% a 50% do fck projetado; aos 7 dias, alcança aproximadamente 65% a 75%; e aos 28 dias de cura, atinge 100% da resistência característica especificada em cálculo. As reações de hidratação do cimento continuam acontecendo em ritmo muito lento por meses ou anos (desde que haja umidade residual), podendo ganhar mais 10% a 15% de resistência após 1 ano. No entanto, o referencial normativo oficial para desforma de escoramento e aceitação estrutural pela ABNT NBR 6118 é sempre a idade de 28 dias.

5. Pode molhar o concreto logo depois de puxar e nivelar?

Não jogue jatos fortes de água sobre a massa fresca imediatamente após o sarrafeamento. Se a água da mangueira for aplicada enquanto o concreto ainda estiver mole em estado plástico, o jato lavará a nata de cimento da superfície, desagregando a areia e deixando o chão com acabamento esfarelento e cheio de pedras expostas. A hidratação da cura úmida só deve começar quando o concreto iniciar a pega e estiver firme ao toque do dedo sem marcar a superfície (geralmente entre 2 e 4 horas após o lançamento, dependendo da temperatura do dia). A partir desse instante, a irrigação com água limpa deve ser suave e contínua pelos próximos 7 dias.


Conclusão: Critérios de Engenharia para um Concreto Seguro e Durável

O concreto armado é a espinha dorsal de qualquer reforma ou construção. Erros na escolha dos acabamentos de pintura ou pisos podem ser corrigidos com relativa facilidade, mas falhas na dosagem do concreto, excesso negligente de água na betoneira ou ausência de cura úmida comprometem a estabilidade das lajes, provocam trincas de difícil recuperação e colocam em risco a segurança física dos moradores.

Respeitar as proporções exatas de agregados para a classe de resistência exigida (25 MPa para peças armadas e 20 MPa para fundações), fiscalizar o fator água-cimento com rigor e utilizar espaçadores plásticos para garantir o cobrimento das armaduras são os preceitos fundamentais que diferenciam uma obra profissional de uma aventura amadora.

Para levantar a quantidade precisa de sacos de cimento, metros cúbicos de areia média lavada e pedras de brita 1 para o volume exato das suas vigas, pilares e lajes, e comparar os orçamentos nos principais depósitos de materiais da sua região com preços atualizados, utilize a nossa ferramenta de cotação de materiais.

Gostou? Compartilhe este guia

Lar Pontual Engenharia

Lar Pontual Engenharia

Editora do Portal da ReformaCREA-SP 2504590

A Lar Pontual Engenharia é especializada em reformas residenciais, com foco em consultoria, elaboração de projetos e gerenciamento de obras na capital paulista. Fundada em 2020, a empresa soma um portfólio de mais de 200 consultorias e 30 obras realizadas. Entre 2024 e 2025, sua excelência foi ratificada pelo mercado com os prêmios Quality Brasil, Águia Americana Master e Líder.
